티셔츠 생산 일정은 어떻게 관리할까? 납기를 지키기 위해 제가 확인했던 것들

읽는 시간 약 31분

납기일은 출고 직전에 관리하는 날짜가 아니었습니다

Production Coordinator로 오랫동안 일하면서 가장 자주 확인했던 것 중 하나가 날짜였습니다.

Buyer로부터 PO(Purchase Order)를 받으면 Style, Color, Size, Quantity와 Price도 확인하지만 반드시 봐야 하는 것이 Delivery Date였습니다.

그런데 Production에서 Delivery Date는 달력에 표시해 놓고 그날까지 제품을 만들면 되는 단순한 날짜가 아니었습니다.

예를 들어 Buyer가 요구하는 납기가 정해져 있다면 그 날짜에서 거꾸로 생각해야 했습니다.

언제 Packing이 끝나야 하는가?

언제 QC가 끝나야 하는가?

Screen Printing이 있다면 언제 완료되어야 하는가?

Sewing은 언제 끝나야 하는가?

그러려면 Cutting은 언제 시작되어야 하는가?

Fabric은 언제 Sewing Factory에 준비되어 있어야 하는가?

Fabric을 준비하려면 Yarn, Knitting과 Dyeing은 언제 진행되어야 하는가?

Sample Approval은 Production에 영향을 주지 않도록 언제까지 받아야 하는가?

이런 질문을 하나씩 거꾸로 따라가야 했습니다.

그래서 제가 생각하는 Production Schedule은 단순한 달력이 아니었습니다.

Buyer와 약속한 Delivery Date를 맞추기 위해 모든 생산공정의 시간을 연결하는 작업이었습니다.

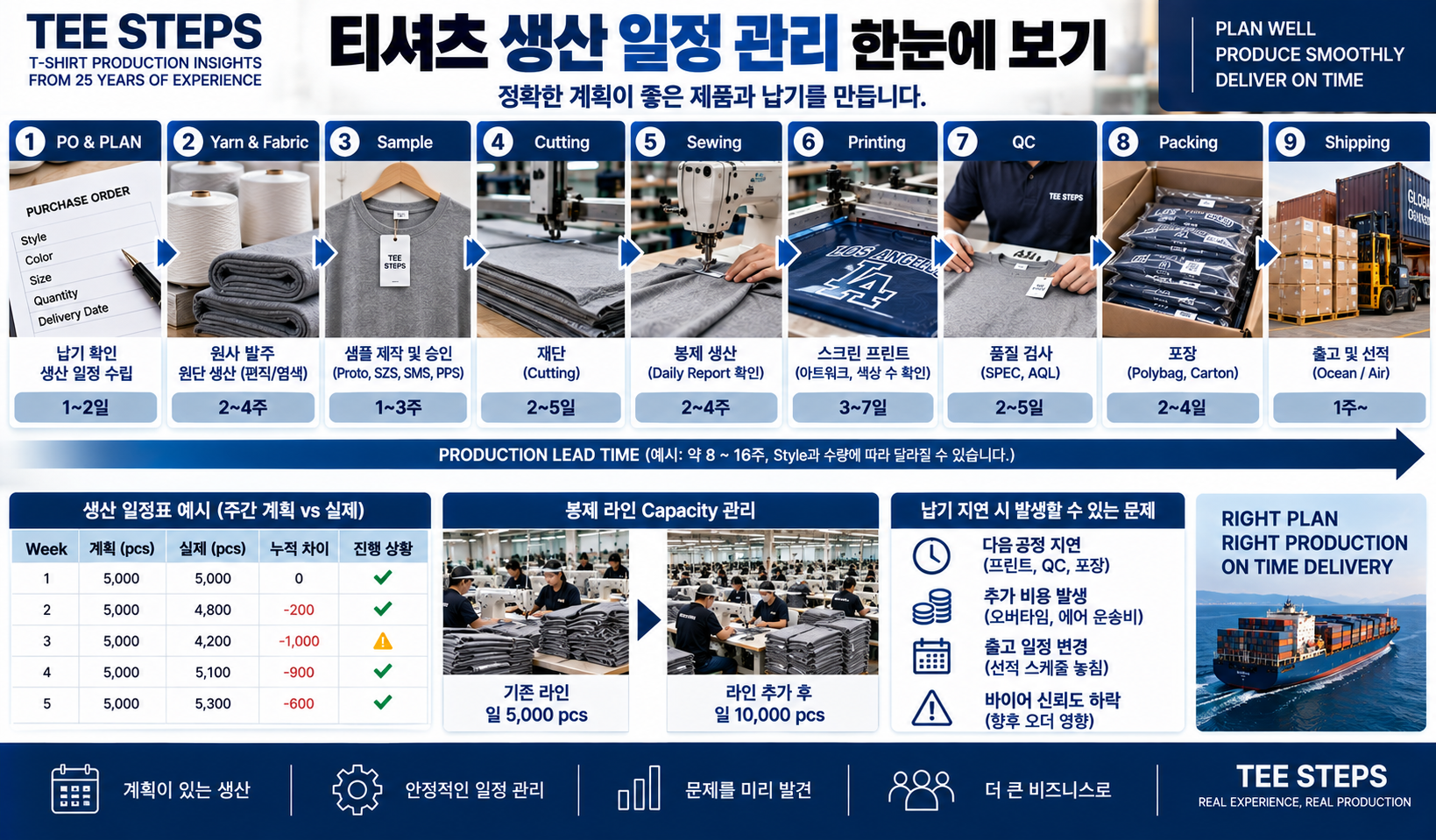

TEE STEPS T Shirt Production Timeline

1. PO를 받으면 Delivery Date부터 확인했습니다

Cost가 확정되고 Buyer로부터 PO를 받으면 실제 Production이 시작됩니다.

PO에는 여러 중요한 정보가 있지만 Production Coordinator에게 Delivery Date는 전체 일정을 결정하는 기준 중 하나였습니다.

예를 들어 공장에서 생산하는 데 필요한 시간이 충분하다고 생각해도 실제로는 그렇지 않을 수 있습니다.

Fabric을 만들어야 합니다.

Sample Approval이 남아 있을 수 있습니다.

Cutting을 해야 합니다.

Sewing을 해야 합니다.

Artwork가 있는 제품이라면 Screen Printing도 해야 합니다.

QC와 Packing도 필요합니다.

그리고 Factory에서 제품이 완성되는 날짜와 실제 Shipping Schedule 역시 같은 개념이 아닙니다.

그래서 PO를 받은 순간부터 저는 마지막 날짜만 보는 것이 아니라 그 날짜까지 남아 있는 시간을 공정별로 나누어 생각해야 했습니다.


2. Production Schedule은 뒤에서 앞으로 계산하는 경우가 많았습니다

제가 일정을 관리할 때 중요하게 생각했던 방법은 마지막 날짜에서 앞쪽 공정을 생각해 보는 것이었습니다.

Shipping Date가 정해져 있다면 그전에 Packing이 끝나야 합니다.

Packing 전에 Final QC가 필요합니다.

QC 전에 Bulk Production이 완료되어야 합니다.

Printing이 필요한 Style이라면 Sewing 후 Printing에 필요한 시간도 확보해야 합니다.

Sewing을 시작하려면 Cutting된 Panels가 준비되어 있어야 합니다.

Cutting을 하려면 Fabric이 준비되어 있어야 합니다.

Fabric을 생산하려면 Yarn과 Knitting, Dyeing 일정이 맞아야 합니다.

이렇게 거꾸로 올라가다 보면 어느 공정이 언제까지 끝나야 하는지가 보입니다.

Production에서는 앞 공정 하나가 늦어지면 뒤 공정에 사용할 시간이 줄어듭니다.

그래서 저는 한 공정의 완료일만 관리하기보다 전체 흐름을 함께 보려고 했습니다.


3. 일정에는 항상 연결고리가 있었습니다

티셔츠 생산과정을 글로 나누면 각각 독립된 작업처럼 보입니다.

Yarn을 주문합니다.

Fabric을 만듭니다.

Cutting합니다.

Sewing합니다.

Printing합니다.

QC합니다.

Packing합니다.

하지만 실제 Production에서는 앞 공정의 결과물이 다음 공정의 시작조건이 됩니다.

Fabric이 준비되지 않으면 Cutting을 정상적으로 시작할 수 없습니다.

Cutting Quantity가 부족하면 Sewing Line이 기다릴 수 있습니다.

Sewing이 늦어지면 Printing에 사용할 시간이 줄어듭니다.

Printing이 밀리면 QC와 Packing도 늦어집니다.

그래서 Schedule을 관리한다는 것은 각 공정의 날짜를 따로 기록하는 것보다 공정과 공정 사이의 연결을 관리하는 것에 가까웠습니다.


4. Sample Approval도 Production Schedule의 일부였습니다

Sample은 단순히 Buyer에게 보여주는 제품이 아니었습니다.

제가 경험했던 생산에서는 Proto Sample, SZS(Size Set/Fit Sample), SMS(Salesman Sample), PPS(Pre-Production Sample) 같은 단계가 있었습니다.

각 Sample은 목적이 달랐습니다.

특히 Bulk Production 전에 필요한 Approval이 늦어지면 생산일정에도 영향을 줄 수 있습니다.

Factory는 준비가 되어 있는데 필요한 승인이 완료되지 않았다면 Production을 마음대로 진행하기 어렵습니다.

반대로 납기가 급하다는 이유로 확인해야 할 Sample 과정을 무리하게 건너뛰면 나중에 더 큰 문제가 생길 수 있습니다.

그래서 Production Coordinator는 Sample Team이나 Buyer에게 필요한 Sample이 언제 발송됐는지, Approval이 언제 필요한지를 계속 확인해야 했습니다.

Sample Schedule도 Production Schedule이었습니다.


5. Fabric 일정이 늦어지면 뒤에서 시간을 되찾기 어려웠습니다

티셔츠 생산에서 Fabric은 매우 중요합니다.

Fabric이 없으면 Cutting도 Sewing도 시작할 수 없습니다.

제가 관리했던 Full Package Production에서는 Yarn Requirement를 계산하고 Yarn을 주문한 뒤 Knitting과 Dyeing을 진행했습니다.

Color는 Buyer의 Original Swatch나 Pantone 기준으로 Lab Dip Approval이 필요할 수 있었습니다.

Fabric Type, Weight, Width, Construction, Color, Shrinkage와 Torque 등 확인해야 할 조건도 있었습니다.

이 과정에서 일정이 늦어지면 뒤의 Cutting과 Sewing에 주어진 시간이 줄어듭니다.

그래서 Fabric Production은 단순히 원단공장에 Order를 보내고 기다리는 업무가 아니었습니다.

현재 어느 단계에 있는지 계속 확인해야 하는 Schedule Management 대상이었습니다.


6. 생산에서는 ‘언제 끝납니까?’보다 ‘지금 어디까지 됐습니까?’가 중요했습니다

공장에 “언제 끝날까요?”라고 묻는 것은 쉽습니다.

Factory가 “금요일까지 끝납니다”라고 답할 수도 있습니다.

하지만 Production Coordinator는 그 대답만 믿고 기다려서는 안 됐습니다.

현재 Fabric이 얼마나 완료됐는지,

Cutting이 몇 장 진행됐는지,

Sewing에서 하루에 몇 장이 나오고 있는지,

남은 Quantity가 얼마인지,

현재 속도라면 실제 완료예정일이 언제인지,

이 숫자를 함께 봐야 했습니다.

제가 Schedule을 관리하면서 중요하게 생각했던 것은 약속된 완료일과 실제 진행상황을 계속 비교하는 것이었습니다.

날짜보다 숫자가 더 정확하게 위험을 보여줄 때가 많았습니다.


7. Cutting에서는 Daily Report를 확인했습니다

Cutting 단계에서는 Marker를 준비하고 Fabric을 Cutting합니다.

이 과정에서 저는 Daily Cutting Report를 통해 계획한 수량이 실제로 진행되고 있는지를 확인했습니다.

예를 들어 오늘까지 20,000pcs가 Cutting되어야 하는데 실제로는 12,000pcs만 완료됐다면 차이가 있습니다.

그 차이를 그냥 두면 Sewing으로 넘어가는 Quantity에도 영향을 줍니다.

따라서 중요한 것은 “Cutting을 시작했다”가 아니었습니다.

계획 대비 실제 Cutting Quantity가 얼마인가였습니다.

Cutting Report는 단순한 기록이 아니라 앞으로 Sewing Schedule에 문제가 생길 수 있는지를 미리 판단하는 자료였습니다.


8. Sewing에서는 Daily Production Quantity를 특히 중요하게 봤습니다

Sewing이 시작되면 저는 Factory에서 Daily Production Report를 받아 실제 생산수량을 확인했습니다.

예를 들어 하루 목표가 5,000pcs라고 가정하겠습니다.

첫날 5,000pcs가 나옵니다.

다음 날 4,900pcs가 나왔다면 큰 문제가 아닌 것처럼 보일 수 있습니다.

하지만 계속 4,000pcs, 3,800pcs 수준으로 떨어진다면 이야기가 달라집니다.

남은 Quantity와 남은 날짜를 계산하면 현재 Capacity로 Delivery를 맞출 수 있는지 판단할 수 있습니다.

제가 Daily Report를 중요하게 생각했던 이유입니다.

Report는 어제 몇 장 만들었는지를 기록하는 문서가 아니라 앞으로 납기를 맞출 수 있는지를 예측하기 위한 자료였습니다.


9. 계획수량과 실제수량의 차이를 매일 봐야 했습니다

Production Schedule을 세울 때는 하루에 어느 정도의 Quantity가 나와야 하는지 계획합니다.

하지만 실제 Factory에서는 계획과 똑같이 움직이지 않는 경우가 있습니다.

Machine 문제가 발생할 수 있습니다.

작업자가 부족할 수도 있습니다.

새 Style에 익숙해지는 데 시간이 필요할 수도 있습니다.

Quality 문제가 발생해 생산속도가 떨어질 수도 있습니다.

그래서 중요한 것은 처음 만든 Plan을 끝까지 고집하는 것이 아니었습니다.

Plan과 Actual의 차이를 빨리 발견하고 Schedule을 다시 조정하는 것이 중요했습니다.

제가 Production Management에서 숫자를 계속 확인했던 이유가 여기에 있습니다.


10. 하루의 부족수량은 다음 날 사라지는 것이 아니었습니다

오늘 계획이 5,000pcs인데 실제 생산이 4,000pcs라면 1,000pcs가 부족합니다.

그 1,000pcs는 없어지는 것이 아닙니다.

다음 날의 생산계획 위에 그대로 남습니다.

다음 날도 1,000pcs가 부족하면 누적 부족수량은 2,000pcs가 됩니다.

이 차이가 며칠 계속되면 처음에는 작은 Schedule Gap이었던 것이 큰 Quantity Shortage로 변할 수 있습니다.

그래서 저는 하루 생산수량이 조금 부족하다고 무조건 큰 문제라고 판단하지는 않았지만 그 부족분이 계속 누적되고 있는지를 중요하게 봤습니다.

Production Delay는 어느 날 갑자기 생기는 것이 아니라 작은 차이가 계속 쌓여 만들어지는 경우가 있기 때문입니다.


11. Sewing Capacity가 부족하면 Line을 추가하기도 했습니다

현재 생산속도로 Delivery를 맞출 수 없다고 판단되면 대책이 필요합니다.

제가 실제 생산을 관리할 때 사용했던 방법 중 하나가 Sewing Line을 추가하는 것이었습니다.

예를 들어 현재 배정된 Line의 Capacity만으로 필요한 Quantity를 완료하기 어렵다면 Factory와 협의해 추가 Line을 배정할 수 있는지 확인했습니다.

하지만 “Line 하나 더 넣어주세요”라고 말한다고 바로 해결되는 것은 아닙니다.

Factory에는 다른 Buyer와 Style의 Production도 있습니다.

추가 Line이 실제로 가능한지 확인해야 합니다.

작업자와 Machine이 준비되어야 합니다.

새로운 Line에서도 첫 제품의 SPEC과 Quality를 확인해야 합니다.

따라서 Capacity 조정은 단순히 숫자를 늘리는 문제가 아니었습니다.


12. Line을 늘린다고 생산량이 바로 두 배가 되는 것은 아니었습니다

Production Schedule이 급하면 Line을 늘리는 것이 가장 쉬운 해결책처럼 보일 수 있습니다.

하지만 실제 Production에서는 Line 수와 Production Quantity가 항상 단순한 비례관계는 아니었습니다.

Style의 난이도가 다릅니다.

작업자의 숙련도도 다릅니다.

Line Balance가 달라질 수 있습니다.

처음 생산하는 Style이라면 작업자가 익숙해지는 시간이 필요할 수도 있습니다.

Quality를 유지하면서 생산해야 합니다.

그래서 Production Coordinator는 Line 숫자만 보고 Capacity를 판단하면 안 됐습니다.

중요한 것은 실제로 하루에 몇 장의 Good Garment가 나오고 있는가였습니다.


13. 빠른 생산보다 안정적인 생산이 더 중요할 때도 있었습니다

납기가 급하면 Production Speed를 올리고 싶은 마음이 생깁니다.

하지만 Sewing Line을 무리하게 돌려 Defect가 증가하면 오히려 Schedule이 더 나빠질 수 있습니다.

생산수량은 많아졌지만 QC에서 많은 제품이 빠진다면 실제 Good Quantity는 늘어나지 않습니다.

Repair와 Rework에 시간이 들어갑니다.

그래서 저는 Schedule을 볼 때 Quantity와 함께 Quality를 봐야 한다고 생각했습니다.

Production Quantity가 아니라 Shippable Good Quantity가 최종 목표이기 때문입니다.

빠르게 10,000장을 만드는 것보다 정상적으로 출고할 수 있는 10,000장을 만드는 것이 중요했습니다.


14. Screen Printing이 있는 Style은 다음 Capacity도 생각해야 했습니다

Sewing이 끝났다고 Production이 끝나는 것은 아닙니다.

Graphic T-shirt라면 Screen Printing 과정이 남아 있을 수 있습니다.

Sewing에서 늦어진 Quantity를 마지막에 무리하게 한꺼번에 생산하면 Print Factory가 그 수량을 바로 처리할 수 있는지도 확인해야 합니다.

Sewing Capacity만 생각하고 Printing Capacity를 생각하지 않으면 Bottleneck이 다음 공정으로 이동할 뿐입니다.

제가 Production Schedule을 전체로 봐야 한다고 강조하는 이유입니다.

한 공정만 빨라져서는 전체 Delivery가 빨라지지 않습니다.

가장 늦어지는 공정이 전체 Schedule에 영향을 줄 수 있습니다.


15. QC에 필요한 시간도 생산계획 안에 넣어야 했습니다

Sewing과 Printing이 완료되면 QC가 필요합니다.

그런데 Production이 늦었다고 QC 시간을 계속 줄일 수는 없습니다.

SPEC을 확인해야 합니다.

Sewing Defect와 Fabric Defect를 봐야 합니다.

Stain, Shade Difference, Label과 Finishing도 확인해야 합니다.

문제가 발견되면 Repair나 Rework 시간이 필요할 수도 있습니다.

따라서 Production Coordinator가 Schedule을 만들 때 QC는 남는 시간에 하는 작업이 아니었습니다.

처음부터 필요한 과정으로 생각해야 했습니다.


16. Packing도 마지막 하루에 몰아서 해결되는 작업이 아니었습니다

QC를 통과한 Garment는 Packing으로 넘어갑니다.

Buyer의 Packing Instruction에 따라 Individual Polybag이나 지정된 방식으로 제품을 포장합니다.

Size별 Quantity를 확인합니다.

Carton에 제품을 넣습니다.

Carton Label을 확인합니다.

Final Invoice와 Packing List를 준비합니다.

Shipping Mark와 필요한 출고정보도 맞춰야 합니다.

이 과정에도 시간이 필요합니다.

Sewing이 늦었다고 Packing 시간이 자동으로 늘어나는 것은 아닙니다.

결국 앞에서 잃은 시간이 뒤 공정의 여유시간을 계속 줄입니다.


17. Factory Completion Date와 Shipping Date를 혼동하면 안 됐습니다

제품이 공장에서 완성됐다고 바로 Buyer에게 전달되는 것은 아닙니다.

Packing을 완료하고 Shipping Document를 준비하고 실제 운송일정에 맞춰 제품을 이동시켜야 합니다.

제가 담당했던 Bulk Order에서는 Ocean Shipment가 기본인 경우가 많았습니다.

Ocean에는 정해진 Schedule이 있습니다.

공장에서 하루 늦게 끝나는 것이 단순히 Buyer에게 하루 늦게 도착한다는 의미가 아닐 수 있습니다.

계획했던 Shipping Schedule을 놓치면 더 큰 Delay가 발생할 가능성이 있습니다.

그래서 Production Schedule과 Shipping Schedule은 반드시 연결해서 봐야 했습니다.


18. 제가 가장 피하고 싶었던 것 중 하나가 마지막 Air Shipment였습니다

이전 글에서도 말씀드렸지만 Production Shortage나 Delay 때문에 Main Quantity를 Ocean으로 보내고 Makeup Quantity를 나중에 Air로 보내야 하는 상황이 생길 수 있었습니다.

Air Shipment가 필요할 때는 납기를 맞추는 데 도움이 될 수 있습니다.

하지만 회사 입장에서는 추가 Cost가 발생할 수 있습니다.

처음 Costing에서는 Ocean Freight를 기준으로 계산했는데 Production Schedule을 제대로 맞추지 못해 Air Freight가 발생한다면 처음 예상했던 Margin에 영향을 줄 수 있습니다.

그래서 Schedule Management는 단순히 날짜를 맞추는 일이 아니었습니다.

Cost Management이기도 했습니다.


19. Schedule 문제를 빨리 발견하면 선택지가 많았습니다

Production 초기에 Fabric이 며칠 늦어질 가능성을 발견했다고 생각해 보겠습니다.

아직 대응할 시간이 있습니다.

Factory와 Schedule을 조정할 수 있습니다.

Cutting 준비를 미리 할 수도 있습니다.

Sewing Capacity를 확인하고 필요한 Line을 계획할 수도 있습니다.

Buyer와 Communication이 필요한지도 판단할 수 있습니다.

반대로 Shipping 직전에 같은 문제를 발견하면 선택할 수 있는 방법이 많지 않습니다.

그래서 Production Coordinator에게 중요한 능력 중 하나는 문제가 발생한 뒤 해결하는 것보다 문제가 커지기 전에 알아차리는 것이라고 생각했습니다.


20. Daily Report는 문제를 일찍 발견하기 위한 도구였습니다

제가 Cutting Report와 Sewing Daily Production Report를 중요하게 본 이유를 다시 정리하면 단순합니다.

문제를 빨리 보기 위해서였습니다.

예를 들어 계획보다 하루 500pcs씩 부족하다고 하겠습니다.

첫날에는 500pcs입니다.

둘째 날에는 누적 1,000pcs가 될 수 있습니다.

열흘 동안 같은 차이가 이어진다면 단순 계산으로 5,000pcs의 Gap이 생길 수 있습니다.

Daily Report가 없다면 “공장에서 열심히 생산하고 있습니다”라는 말만 듣고 시간이 지나갈 수 있습니다.

하지만 숫자를 보면 현재 속도가 충분한지를 판단할 수 있습니다.

저에게 Report는 보고를 받기 위한 서류라기보다 결정을 하기 위한 숫자였습니다.


21. Production Coordinator는 공장에 계속 재촉하는 사람이 아니었습니다

Production Management를 외부에서 보면 Factory에 “빨리 해주세요”라고 계속 말하는 업무처럼 보일 수도 있습니다.

하지만 제가 생각하는 Production Coordinator의 역할은 달랐습니다.

Factory가 왜 늦고 있는지를 먼저 알아야 했습니다.

Fabric이 늦었습니까?

Cutting Quantity가 부족합니까?

Sewing Capacity가 부족합니까?

Quality 문제 때문에 Production이 느려졌습니까?

Print Factory에 Bottleneck이 있습니까?

문제의 원인을 알아야 적절한 해결방법을 찾을 수 있습니다.

원인을 모른 채 “빨리 해주세요”만 반복하는 것은 Schedule Management가 아니라고 생각했습니다.


22. Buyer Communication도 일정관리의 일부였습니다

Production에는 예상하지 못한 일이 생길 수 있습니다.

중요한 것은 문제가 생겼다는 사실을 숨기고 마지막까지 기다리는 것이 아니었습니다.

Buyer와 Communication이 필요한 상황이라면 현재 상황을 정확하게 파악해야 했습니다.

어느 공정에서 문제가 발생했는지,

현재 Quantity가 얼마인지,

어떤 조치를 하고 있는지,

예상 완료일은 언제인지,

이런 정보를 바탕으로 대화해야 합니다.

제가 Buyer Communication에 자신이 있다고 말씀드리는 이유도 단순히 영어로 이메일을 잘 쓰는 것 때문만은 아니었습니다.

Production을 알아야 Buyer에게 상황을 정확하게 설명할 수 있었기 때문입니다.


23. Schedule을 지키기 위해 Quality를 포기해서는 안 됐습니다

납기가 가까워지면 압박이 커집니다.

그럴 때 가장 위험한 판단 중 하나가 Quality Check를 줄여 시간을 벌려고 하는 것입니다.

당장은 시간이 줄어드는 것처럼 보일 수 있습니다.

하지만 Buyer Inspection에서 문제가 발견되거나 출고 후 Claim이 발생하면 더 큰 문제가 될 수 있습니다.

그래서 제가 생각하는 좋은 Schedule Management는 무조건 빠르게 생산하는 것이 아니었습니다.

필요한 Quality를 유지하면서 계획한 날짜를 맞추는 것이었습니다.

Quality와 Delivery는 서로 경쟁하는 목표가 아니라 함께 관리해야 하는 조건이었습니다.


24. Production Schedule에도 Buffer가 필요했습니다

실제 생산에서는 모든 공정이 계획표와 정확히 똑같이 움직이지 않습니다.

Fabric 문제가 생길 수 있습니다.

Sample Approval이 예상보다 늦을 수 있습니다.

Sewing Production이 계획수량에 못 미칠 수도 있습니다.

Quality Issue가 발생할 수도 있습니다.

그래서 Schedule을 처음부터 너무 빡빡하게 잡으면 작은 문제가 전체 Delivery에 바로 영향을 줄 수 있습니다.

제가 실제 일정을 관리하면서 중요하게 생각했던 것은 가능한 범위에서 문제가 발생했을 때 대응할 수 있는 여유를 확보하는 것이었습니다.

다만 모든 Order에 동일한 며칠의 Buffer를 적용한다는 의미는 아닙니다.

Style, Quantity, Factory Capacity와 Buyer Delivery에 따라 상황은 달라질 수 있습니다.


25. 일정표보다 중요한 것은 매일 업데이트되는 실제 상황이었습니다

아무리 잘 만든 Production Schedule도 첫날부터 마지막 날까지 그대로 유지된다는 보장은 없습니다.

계획은 계속 Actual Production과 비교해야 합니다.

저는 생산관리를 하면서 Schedule을 한 번 작성하고 끝내는 문서라고 생각하지 않았습니다.

Fabric 진행상황이 바뀝니다.

Cutting Quantity가 바뀝니다.

Sewing Actual이 달라집니다.

Quality Issue가 생깁니다.

Factory Capacity가 바뀔 수도 있습니다.

그러면 Production Coordinator의 판단도 바뀌어야 합니다.

좋은 Schedule은 변경되지 않는 Schedule이 아니라 실제 생산상황을 반영하면서 Delivery를 지키도록 계속 관리되는 Schedule이라고 생각했습니다.


26. 큰 Order일수록 작은 일정 차이를 무시할 수 없었습니다

10만 장이나 30만 장 같은 대형 Order에서는 하루 Production Quantity 자체가 큽니다.

따라서 하루의 생산차이가 전체 Quantity에 미치는 영향도 커질 수 있습니다.

작은 Order에서는 하루 늦은 Quantity를 다음 날 보완할 수 있는 경우도 있습니다.

하지만 대형 Order에서 Capacity 자체가 부족하다면 단순히 “내일 더 만들면 된다”는 방식으로 해결되지 않을 수 있습니다.

그래서 큰 Order일수록 Production Plan과 Factory Capacity를 초기에 잘 확인하는 것이 중요했습니다.

제가 Work Instruction과 Yarn Requirement를 여러 사람이 다시 확인했던 것도 같은 이유였습니다.

수량이 커질수록 작은 오류가 큰 결과로 확대될 수 있었습니다.


27. Schedule을 관리할 때 제가 계속 보았던 네 가지

제가 TEE STEPS에서 반복해서 말씀드리는 기준이 있습니다.

Cost + Quantity + Quality + Delivery → Margin

Production Schedule에서도 똑같았습니다.

Capacity를 무리하게 늘려 추가비용이 발생하면 Cost에 영향을 줍니다.

Daily Production이 계획에 미치지 못하면 Quantity가 부족해집니다.

속도만 높이다 Defect가 증가하면 Quality가 떨어집니다.

공정이 늦어 Shipping Schedule을 놓치면 Delivery가 흔들립니다.

그리고 Air Freight나 Rework 같은 추가비용이 발생하면 결국 Margin에 영향을 줄 수 있습니다.

그래서 Schedule Management를 단순히 날짜관리라고 볼 수 없었습니다.

Production 전체의 균형을 맞추는 일이었습니다.


제가 25년 동안 생산 일정을 관리하며 배운 것

Production Coordinator로 처음 일을 시작했을 때와 25년이 지난 뒤 Production Schedule을 바라보는 시각은 많이 달라졌습니다.

처음에는 날짜를 맞추는 것이 중요해 보였습니다.

물론 날짜는 중요합니다.

하지만 시간이 지나면서 더 중요하게 보게 된 것은 날짜 뒤에 있는 숫자와 흐름이었습니다.

오늘 몇 장을 Cutting했는가.

오늘 Sewing에서 몇 장이 생산됐는가.

계획보다 얼마나 부족한가.

그 부족분이 누적되고 있는가.

현재 Capacity로 남은 Quantity를 완료할 수 있는가.

Printing과 QC, Packing에 필요한 시간은 남아 있는가.

예정된 Shipping Schedule을 맞출 수 있는가.

이 숫자를 매일 확인하면 문제가 커지기 전에 신호가 보입니다.

Production Coordinator의 역할은 문제가 발생하지 않는 완벽한 공장을 찾는 것이 아니었습니다.

25년 동안 제가 경험한 어떤 Production에서도 변수는 생길 수 있었습니다.

중요한 것은 변화를 얼마나 빨리 발견하고, 원인을 파악하고, 다음 공정에 미치는 영향을 계산하고, 필요한 조치를 취하느냐였습니다.

그래서 저는 Production Schedule을 관리할 때 항상 마지막 Shipping까지 생각했습니다.

Fabric이 하루 늦어졌다는 사실만 보는 것이 아니라 그 하루가 Cutting, Sewing, Printing, QC, Packing에 어떤 영향을 줄지를 생각했습니다.

Sewing에서 하루 1,000장이 부족하다는 숫자만 보는 것이 아니라 이 상태가 계속되면 Final Quantity가 얼마나 부족할지를 생각했습니다.

그리고 필요하다면 Factory와 Line을 조정하고 Buyer와 Communication하면서 해결방법을 찾았습니다.

결국 제가 경험한 Production Schedule Management의 핵심은 복잡하지 않았습니다.

계획을 세우고, 실제 숫자를 매일 확인하고, 차이를 빨리 발견하고, 문제가 다음 공정으로 넘어가기 전에 조정하는 것.

그것이 Buyer와 약속한 Delivery를 지키는 가장 현실적인 방법이었습니다.

그리고 납기를 지킨다는 것은 단순히 제품을 빨리 보내는 것 이상의 의미가 있었습니다.

불필요한 Air Freight를 줄이고,

Rework와 급한 생산을 줄이고,

Factory가 안정적으로 일할 수 있게 하고,

Buyer와의 신뢰를 지키고,

결국 회사의 Margin을 보호하는 일이기도 했습니다.

제가 25년 동안 Production Management를 하면서 Cost 관리와 Production Schedule 관리를 가장 중요하게 생각했던 이유도 바로 여기에 있습니다.

다음 글에서는 이 Schedule을 실제로 움직이는 또 하나의 핵심인 Factory Capacity를 더 깊게 이야기해보겠습니다. 단순히 Sewing Line이 몇 개인지를 보는 것이 아니라, 제가 Factory를 볼 때 실제 생산능력, Daily Output, Quality, 납기 신뢰도 그리고 Cost를 어떻게 함께 판단했는지 실제 경험을 중심으로 정리하겠습니다.


작성자 정보 | TEE STEPS
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 담당했습니다. 바이어 대응부터 Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping까지 Full Package Production 전반을 경험했습니다. TEE STEPS에서는 실제 생산현장에서 경험하고 배운 내용을 바탕으로 티셔츠 생산 과정, Cost 관리, 생산 스케줄, 품질관리와 현장에서 발생하는 다양한 문제와 해결 경험을 기록합니다.

의류정보 안내
TEE STEPS의 콘텐츠는 작성자가 25년 넘게 Garment/T-Shirt Production Management 업무를 담당하며 실제 생산현장에서 경험하고 배운 내용을 바탕으로 작성합니다. 본문에서 소개하는 생산관리 방법과 업무과정은 작성자가 Buyer 대응, Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping 등 Full Package Production을 관리하면서 직접 경험하거나 사용했던 실무방식을 중심으로 정리한 것입니다. 본문에 사용되는 Production Quantity, Cost, Capacity, Lead Time, Loss 등의 수치와 사례는 생산관리 과정과 개념을 이해하기 쉽게 설명하기 위한 예시이며, 특정 Buyer, Brand, Factory 또는 회사의 실제 생산자료나 기밀정보를 공개한 것이 아닙니다. 실제 생산조건과 관리방법은 Buyer, Style, Fabric, Factory, 생산설비, Order Quantity 및 생산환경에 따라 달라질 수 있으므로 실제 업무에서는 해당 Buyer의 최신 PO, Tech Pack, Approved Sample, Artwork, Packing Instruction과 회사 및 Factory의 공식 Production Information을 우선하여 확인하시기 바랍니다.
