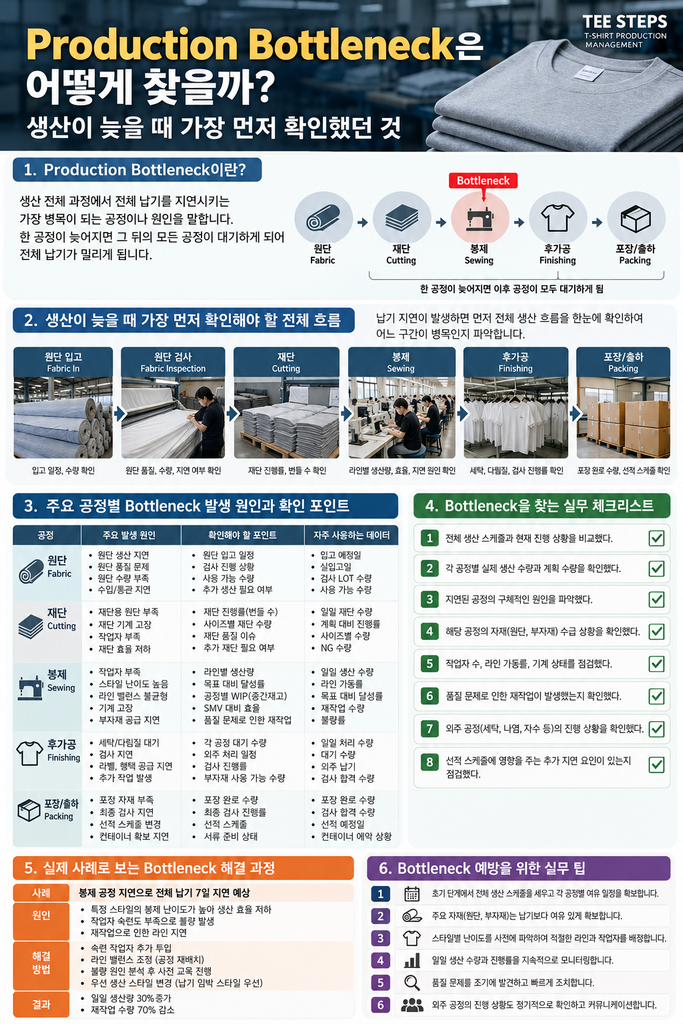

Production Bottleneck은 어떻게 찾을까? 생산이 늦을 때 가장 먼저 확인했던 것

티셔츠 생산관리 업무를 하면서 가장 부담스러웠던 순간 중 하나는 공장에서 매일 생산을 진행하고 있는데도 전체 오더의 납기 일정이 조금씩 늦어지는 상황이었습니다. 생산라인은 돌아가고 있었고 작업자들도 바쁘게 움직이고 있었지만, 정작 Buyer에게 출고해야 할 완제품 수량은 계획만큼 늘어나지 않는 경우가 있었습니다.
이런 상황에서 단순히 공장에 생산량을 늘려 달라고 요청하는 것만으로는 문제가 해결되지 않았습니다. 어느 공정에서 물량이 쌓이고 있는지, 그 공정이 실제로 생산 흐름을 제한하고 있는지, 그리고 지연의 원인이 설비나 인원 부족인지 아니면 자재·품질·승인 문제인지를 먼저 확인해야 했습니다.
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 하면서 제가 중요하게 생각했던 것은 생산량 자체보다 **공정 사이의 흐름(Production Flow)**이었습니다. Cutting에서 많은 수량을 생산하더라도 Sewing으로 넘어가지 못하거나, Sewing에서 충분한 수량을 완성했더라도 Screen Printing에서 물량이 쌓인다면 최종 Packing과 Shipping은 계획대로 진행되기 어렵습니다.
이처럼 전체 생산 흐름에서 처리 능력을 제한하거나 물량을 정체시키는 지점을 일반적으로 Production Bottleneck, 즉 생산 병목이라고 부릅니다.
이번 글에서는 Production Bottleneck을 찾을 때 제가 어떤 자료를 먼저 확인했고, 공정별 생산량과 WIP(Work in Process)를 어떻게 비교했으며, 문제를 확인한 뒤 어떤 순서로 대응하려 했는지를 실제 의류 생산관리 업무의 관점에서 정리해 보겠습니다.
1. Production Bottleneck이란 무엇일까?
Production Bottleneck은 전체 생산공정 중에서 작업 흐름을 제한하는 단계 또는 조건을 의미합니다. 티셔츠 생산에서는 Cutting, Sewing, Screen Printing, QC, Packing과 같은 공정 중 하나가 병목이 될 수도 있고, 원단 공급이나 Buyer Approval 같은 생산 전 단계의 문제가 병목으로 작용할 수도 있습니다.
예를 들어 Sewing에서는 하루 12,000장을 완성할 수 있는데 Screen Printing에서는 하루 8,000장만 처리할 수 있다면, 다른 조건이 동일하고 모든 제품이 Printing을 거쳐야 하는 상황에서는 Printing의 처리 능력이 전체 완제품 생산량을 제한할 수 있습니다.
그러나 이것만으로 Printing이 언제나 병목이라고 단정할 수는 없습니다. 일부 스타일은 Printing이 필요하지 않을 수도 있고, Printing Machine이 충분하더라도 Artwork Approval이 늦어져 생산을 시작하지 못하는 상황일 수도 있기 때문입니다.
제가 생산관리에서 중요하게 생각했던 점은 공정의 Capacity와 실제 생산을 막고 있는 원인을 구분하는 것이었습니다.
Capacity가 부족한 문제라면 추가 작업시간이나 설비 배정 등을 검토할 수 있지만, 승인되지 않은 Artwork 때문에 작업이 중단된 상황이라면 생산인원을 늘려도 문제는 해결되지 않습니다.
따라서 Bottleneck을 찾는다는 것은 단순히 생산량이 가장 적은 공정을 찾아내는 일이 아니라, 전체 생산 흐름에서 무엇이 다음 단계의 작업을 제한하고 있는지를 확인하는 과정이라고 생각합니다.
2. 생산이 늦어질 때 가장 먼저 확인했던 것은 Daily Production Report였다
Buyer의 Delivery Date가 다가오는데 공장의 생산 실적이 계획보다 늦어지고 있다는 보고를 받으면, 저는 먼저 Daily Production Report를 확인했습니다.
여기서 중요한 것은 그날의 생산량만 보는 것이 아니라 Plan, Actual, Cumulative Actual, Remaining Quantity를 함께 비교하는 것입니다.
예를 들어 특정 오더의 누적 생산계획이 60,000장인데 실제 완료 수량이 48,000장이라면 12,000장의 차이가 발생한 것입니다. 이 숫자만으로는 원인을 알 수 없지만, 어떤 공정에서 차이가 처음 발생했는지를 확인하면 문제를 좁혀 갈 수 있습니다.
Cutting은 계획대로 진행되었는지, Sewing은 Cutting에서 전달된 수량을 충분히 처리했는지, Printing에서 작업을 기다리는 제품은 얼마나 되는지, QC에서 불합격하거나 재작업을 기다리는 수량은 얼마인지, Packing은 완제품을 받을 수 있는 상태인지를 차례로 살펴봤습니다.
특히 Daily Report의 Actual이 계획보다 적다는 이유만으로 해당 공정에 즉시 생산량 증가를 요구하지는 않았습니다. 전 공정에서 자재가 늦게 전달되어 작업하지 못한 것인지, 실제로 해당 공정의 작업 능력이 부족한 것인지 구분할 필요가 있었기 때문입니다.
생산관리자가 확인해야 할 핵심은 단순한 생산 실적의 차이가 아니라 그 차이가 발생한 이유와 다음 공정에 미치는 영향이라고 생각합니다.
3. Cutting은 충분한데 Sewing 생산량이 부족하다면?
Cutting Report를 보면 계획한 수량이 정상적으로 재단되고 있는데 Sewing Report에서는 생산량이 계속 부족하게 나타나는 경우가 있습니다.
이때 Sewing의 Capacity가 부족하다고 판단하기 전에 몇 가지 사항을 확인해야 합니다.
먼저 재단된 원단이 실제로 Sewing Line에 전달되었는지 확인해야 합니다. Cutting Complete Quantity와 Sewing에 투입 가능한 수량은 항상 같지 않을 수 있습니다. Bundle 분류, Size별 수량 정리, 부자재 준비, 작업순서 등의 이유로 재단이 끝났어도 봉제를 시작하지 못하는 상황이 발생할 수 있습니다.
그다음 Sewing Line별 Daily Output과 투입 인원, 작업 스타일, 작업 난이도, 기계 상태를 확인합니다.
제가 관리했던 생산에서는 첫 생산품의 SPEC 확인과 라인별 생산 실적 점검이 중요했습니다. 처음부터 SPEC에 문제가 있는 상태로 생산을 계속하면 생산량은 늘어나더라도 이후 수정과 재작업으로 일정에 더 큰 부담을 줄 수 있기 때문입니다.
Sewing Line의 생산량이 부족할 때는 단순히 작업자에게 속도를 높이라고 요구하기보다, 작업이 어느 단계에서 멈추는지 확인하고 필요한 경우 공장 담당자와 추가 Line 배정이나 작업순서 조정을 협의하는 방식이 필요했습니다.
4. Sewing은 정상인데 Printing에서 물량이 쌓인다면?
Screen Printing이 포함된 티셔츠 오더에서는 Printing 공정이 전체 납기를 제한하는 상황이 발생할 수 있습니다.
Sewing에서 매일 충분한 수량이 완성되더라도 Printing 작업이 같은 속도로 진행되지 않으면 Sewing 완료품이 WIP로 쌓이기 시작합니다.
이때 확인해야 할 것은 Printing의 Daily Capacity뿐만 아니라 실제 작업 가능한 조건입니다.
Artwork와 Print Sample은 Buyer에게 승인받았는지, Printing Placement는 확정되었는지, Regular Size와 Extended Size의 프린트 크기 및 위치 조건은 정리되었는지, 해당 스타일에 필요한 장비와 작업시간이 확보되어 있는지 확인해야 합니다.
저는 Screen Printing의 잉크 배합이나 기술적인 인쇄 조건을 직접 결정하는 전문 기술자는 아니었습니다. Production Coordinator로서 Artwork, Sample Approval, 작업 일정, 생산수량, 공정 간 인계와 납기를 관리하는 역할을 담당했습니다.
따라서 Printing에서 지연이 발생하면 전문 기술자와 공장 생산 담당자의 설명을 바탕으로 실제 작업을 제한하는 원인이 무엇인지 확인하고, 전체 Production Schedule에 미치는 영향을 판단하는 것이 중요했습니다.
특히 여러 Style과 Color가 동시에 생산되는 상황에서는 Printing의 총생산량이 충분해 보여도 특정 Style의 작업이 뒤로 밀리면서 해당 오더의 납기에 문제가 생길 수 있었습니다.
결국 Printing Bottleneck을 확인할 때는 전체 공장의 생산량보다 문제가 발생한 Style과 Color의 진행 상황을 구체적으로 확인해야 했습니다.
5. WIP가 많다는 것은 좋은 신호일까?
생산현장에서 WIP(Work in Process)가 많다는 것은 여러 의미를 가질 수 있습니다.
일정한 수준의 WIP는 다음 공정이 작업을 계속할 수 있도록 도와줄 수 있지만, 특정 공정 앞에 필요 이상으로 물량이 쌓인다면 생산 흐름이 원활하지 않다는 신호일 수도 있습니다.
예를 들어 Sewing에서 하루 10,000장을 완료하고 Printing에서는 하루 7,000장만 처리하는 상황이 계속된다면, 다른 조건이 같을 때 Printing을 기다리는 WIP는 하루 3,000장씩 증가할 수 있습니다.
처음 하루 이틀은 큰 문제가 아닌 것처럼 보일 수 있습니다. 하지만 이런 차이가 여러 날 누적되면 공장 내부에는 아직 완제품으로 전환되지 못한 수량이 계속 쌓이고, 출고 가능 수량은 계획보다 부족해질 수 있습니다.
제가 WIP를 확인할 때 중요하게 생각했던 것은 물량의 총합보다 어디에, 어떤 Style과 Color가, 얼마나 오래 대기하고 있는지였습니다.
특정 Style의 Sewing 완료품이 많이 쌓여 있더라도 Printing Schedule이 확정되어 있다면 처리 시점을 예측할 수 있습니다. 반면 Buyer Approval이 완료되지 않아 작업을 시작할 수 없는 물량이라면 단순한 생산능력 문제와는 다른 대응이 필요합니다.
WIP는 그 자체로 생산 성과를 보여주는 숫자가 아니라, 공정 간 흐름을 이해하기 위해 확인해야 하는 자료라고 생각합니다.
6. 공정별 생산량을 비교할 때 주의할 점
Cutting, Sewing, Printing, QC, Packing의 Daily Output을 나란히 비교하면 어느 공정이 가장 늦은지 쉽게 알 수 있을 것처럼 보입니다. 그러나 실제로는 각 공정의 작업조건과 수량 집계 기준이 다르기 때문에 숫자만으로 병목을 판단하면 잘못된 결론에 도달할 수 있습니다.
Cutting에서는 재단 완료 수량을 집계하고, Sewing에서는 봉제 완료 수량을 집계하며, QC에서는 검사 통과 수량을 기준으로 관리할 수 있습니다. 또한 일부 제품은 Printing을 거치지 않거나 공정순서가 달라질 수도 있습니다.
따라서 공정별 Report를 비교할 때는 같은 오더, 같은 Style, 같은 Color, 가능한 경우 같은 Size 구성을 기준으로 수량을 확인해야 합니다.
예를 들어 Cutting에서 20,000장이 완료되었더라도 그 수량이 모두 오늘 Sewing에 투입되어야 하는 것은 아닙니다. Sewing Line의 작업계획이나 Style Change 일정에 따라 일부 수량은 대기하도록 계획되어 있을 수 있습니다.
반대로 Sewing에서 완료한 수량이 충분하더라도 QC에서 불합격하거나 재작업으로 분류된 제품은 Packing 가능한 Good Quantity에 포함되지 않을 수 있습니다.
제가 생산관리에서 특히 조심했던 부분은 서로 다른 기준의 수량을 단순 비교하고 문제를 잘못 판단하는 일이었습니다.
Bottleneck을 찾으려면 공정별 숫자의 의미와 실제 인계 가능한 수량을 먼저 이해해야 합니다.
7. 숫자로 살펴보는 Production Bottleneck 사례
다음은 생산 병목의 개념을 설명하기 위한 가상의 예시입니다. 특정 Buyer나 Factory의 실제 생산자료가 아닙니다.
100,000장의 티셔츠 오더가 있고, 모든 제품이 Cutting, Sewing, Screen Printing, QC, Packing을 순서대로 거친다고 가정하겠습니다.
| 공정 | 하루 처리 가능 수량 |
|---|---|
| Cutting | 15,000장 |
| Sewing | 12,000장 |
| Screen Printing | 8,000장 |
| QC | 11,000장 |
| Packing | 13,000장 |
각 공정이 충분한 자재와 승인된 작업조건을 갖추고 정상적으로 운영된다면, 이 예시에서는 Screen Printing의 하루 8,000장이 전체 생산 흐름을 제한할 가능성이 높습니다.
Sewing에서 하루 12,000장을 완료하더라도 Printing이 8,000장만 처리한다면, 두 공정 사이에는 하루 최대 4,000장 수준의 대기 물량이 발생할 수 있습니다. 실제 WIP 증가량은 기존 재고, 작업 시작 시점, 공정 간 이동, 불량 및 재작업 등에 따라 달라집니다.
여기서 Sewing Line을 추가하여 하루 생산량을 15,000장으로 늘린다고 해도 Printing Capacity가 그대로라면 최종 완제품 생산량이 같은 비율로 증가하지는 않습니다.
오히려 Printing을 기다리는 WIP만 더 많아질 수 있습니다.
이런 상황에서는 Printing 작업시간을 추가할 수 있는지, 다른 장비를 사용할 수 있는지, 작업순서를 변경할 수 있는지 등을 공장 담당자와 검토해야 합니다.
다만 추가 Printing Capacity를 확보했다고 해서 자동으로 모든 문제가 해결되는 것은 아닙니다. QC, Packing, 자재 공급과 승인조건도 함께 확인해야 하기 때문입니다.
이 예시에서 가장 중요한 교훈은 가장 바쁜 공정을 더 바쁘게 만드는 것과 전체 출고량을 늘리는 것은 서로 다른 문제라는 점입니다.
8. QC에서도 Bottleneck이 발생할 수 있다
생산 병목이라고 하면 Cutting이나 Sewing처럼 실제 제품을 만드는 공정부터 떠올리기 쉽지만, QC에서도 완제품의 흐름이 지연될 수 있습니다.
Sewing과 Printing이 계획대로 진행되더라도 검사 과정에서 문제가 발견되거나 재검사가 필요한 수량이 많아지면 Packing으로 전달할 수 있는 Good Quantity가 줄어들기 때문입니다.
의류 생산에서는 봉제 불량, SPEC 차이, 오염, 원단 결함, Print Placement 문제, Shade 차이 등 다양한 품질 이슈가 발생할 수 있습니다.
제가 담당했던 Production Management 업무에서는 QC 담당자와 검사 결과를 확인하고, 문제가 있는 Style이나 Lot의 진행 상황이 전체 납기에 어떤 영향을 주는지 파악하는 것이 중요했습니다.
여기서 주의해야 할 것은 QC의 처리 속도가 늦다고 해서 무조건 검사인원을 줄이거나 검사기준을 완화해서는 안 된다는 점입니다.
Buyer가 요구하는 품질기준과 승인된 SPEC을 충족하지 못한 제품을 출고하면 이후 Claim이나 Chargeback 등 더 큰 문제가 발생할 수 있습니다.
따라서 QC에서 Bottleneck이 발생하면 검사 자체의 Capacity가 부족한 것인지, 앞선 공정에서 반복적인 품질 문제가 발생하고 있는 것인지 구분해야 합니다.
문제의 원인이 품질 불량이라면 단순히 검사 속도를 높이는 것이 아니라 불량 발생 원인을 확인하고 재발을 줄이는 조치가 필요합니다.
9. Packing이 늦어지면 Shipping Schedule도 위험해진다
Packing은 생산의 마지막 단계에 가까운 공정이지만, 출고 일정을 관리하는 입장에서는 매우 중요한 부분입니다.
Sewing, Printing, QC가 모두 정상적으로 진행되었더라도 Packing이 늦어지면 실제 선적 가능한 Carton 수량이 부족할 수 있습니다.
Packing에서는 Buyer가 지정한 Polybag 방식, Size별 수량, Carton Packing 조건, Carton Marking, Shipping Label 등을 확인해야 합니다.
특히 Buyer마다 Packing Instruction이 다를 수 있기 때문에 생산량만 보고 Packing을 진행하면 문제가 발생할 수 있습니다.
제가 관리했던 업무에서는 Packing Report를 통해 실제 포장 완료 수량을 확인하고, Invoice와 Packing List 작성에 필요한 정보가 일치하는지 점검하는 것이 중요했습니다.
Shipping Date가 가까워질수록 Packing의 하루 지연은 다른 공정의 지연보다 대응할 시간이 적을 수 있습니다.
이때 중요한 것은 Packing을 서두르는 것 자체가 아니라, QC를 통과한 수량이 얼마나 확보되어 있는지, 포장자재와 Carton이 준비되어 있는지, Buyer의 Packing Instruction에 변경사항은 없는지 확인하는 것입니다.
완제품이 있어도 필요한 Carton이나 Label이 준비되지 않았다면 Packing을 시작하지 못할 수 있습니다. 이런 경우에는 생산설비 Capacity보다 포장자재 공급과 작업 준비 상태가 실제 병목이 됩니다.
10. Bottleneck은 항상 같은 공정에서 발생할까?
생산 병목은 한 번 발견되면 계속 같은 공정에 머무르는 고정된 문제가 아닐 수 있습니다.
예를 들어 처음에는 Sewing Capacity가 부족해 생산이 지연되었지만, 추가 Line을 배정한 뒤에는 Printing에서 물량이 쌓이기 시작할 수 있습니다.
Printing 문제를 해결한 뒤에는 QC나 Packing이 전체 흐름을 제한하는 상황이 나타날 수도 있습니다.
또한 Style이나 Color가 바뀌면 공정별 작업시간과 생산조건도 달라질 수 있습니다.
단순한 티셔츠 스타일과 복잡한 봉제 구조를 가진 스타일의 Sewing Capacity가 같지 않을 수 있고, Printing Color나 Placement 조건이 다른 제품 역시 작업시간에 차이가 발생할 수 있습니다.
따라서 제가 중요하게 생각했던 것은 한 번 작성한 Production Schedule을 끝까지 고정된 기준으로 보는 것이 아니라, 실제 생산실적과 공정별 조건을 확인하면서 계속 수정하는 것이었습니다.
Daily Production Report는 이런 변화를 확인하는 데 중요한 역할을 합니다.
전날까지 정상적으로 진행되던 공정도 자재 부족, 설비 문제, 인원 변화, 품질 문제 등으로 다음 날에는 병목이 될 수 있기 때문입니다.
Bottleneck을 찾는 일은 일회성 점검이 아니라 생산이 완료될 때까지 반복되는 관리 과정이라고 생각합니다.
11. 병목의 원인을 찾을 때 구분했던 다섯 가지
생산이 늦어지는 원인은 다양하지만, 실무에서는 문제를 몇 가지 범주로 구분하면 대응 방향을 정하는 데 도움이 됩니다.
첫 번째는 Capacity 문제입니다. 생산설비나 작업인원이 계획된 물량을 처리하기에 부족한 경우입니다. 이때는 추가 Line, 작업시간, 설비 배정 등을 검토할 수 있습니다.
두 번째는 Material 문제입니다. 원단, 부자재, Printing에 필요한 자재, Packing Material 등이 제때 공급되지 않는 상황입니다. 생산능력이 충분해도 자재가 없으면 작업을 진행할 수 없습니다.
세 번째는 Approval 문제입니다. Buyer의 Lab Dip, Sample, Artwork 또는 기타 필요한 승인이 완료되지 않아 생산을 시작하거나 다음 단계로 넘어가지 못하는 경우입니다.
네 번째는 Quality 문제입니다. SPEC 차이, 봉제 불량, 원단 문제, Printing 불량 등으로 재작업이나 추가 검사가 필요해지는 상황입니다.
다섯 번째는 Schedule 및 Coordination 문제입니다. 공정별 작업순서가 맞지 않거나 Style Change, Line Allocation, 자재 인계 등이 원활하지 않아 대기시간이 늘어나는 경우입니다.
이 다섯 가지가 모든 원인을 설명하는 완전한 분류는 아니지만, 생산 지연을 처음 분석할 때 문제를 체계적으로 정리하는 데 도움이 됩니다.
특히 여러 문제가 동시에 발생할 때는 각각의 원인이 전체 납기에 미치는 영향을 구분해야 합니다.
12. 가장 먼저 해결해야 할 문제는 무엇일까?
생산현장에서는 하루에도 여러 문제가 동시에 보고될 수 있습니다.
어떤 Line에서는 생산량이 부족하고, 다른 Style에서는 Artwork Approval이 늦어지고 있으며, 또 다른 Color에서는 Packing Material이 부족할 수 있습니다.
이때 모든 문제를 동일한 우선순위로 처리하기는 어렵습니다.
제가 Production Coordinator로서 중요하게 생각했던 기준은 어떤 문제가 Buyer의 Delivery Date와 최종 Shipping Quantity에 가장 직접적인 영향을 주는가였습니다.
예를 들어 납기까지 충분한 시간이 남은 Style의 생산량이 일시적으로 부족한 상황과, 이틀 뒤 출고해야 하는 Style의 Packing이 중단된 상황은 같은 방식으로 판단할 수 없습니다.
또한 전체 오더의 총수량만 볼 것이 아니라 Buyer가 요구하는 Style, Color, Size별 출고 수량도 확인해야 합니다.
100,000장 오더에서 총 95,000장을 생산했다고 하더라도 특정 Color나 Size가 크게 부족하다면 Buyer의 출고 조건을 충족하지 못할 수 있습니다.
따라서 문제의 우선순위를 결정할 때는 Remaining Quantity, Remaining Working Days, 공정별 Capacity, 필요한 Approval, Buyer의 Delivery Requirement를 함께 검토해야 합니다.
생산관리에서 중요한 것은 문제가 많은 순서대로 해결하는 것이 아니라 납기와 출고에 미치는 영향을 기준으로 대응 순서를 정하는 것이라고 생각합니다.
13. Bottleneck을 발견한 뒤 Recovery Plan은 어떻게 세울까?
Bottleneck을 찾았다면 다음 단계는 지연된 일정을 어떻게 회복할 것인지 검토하는 것입니다.
이때 저는 Recovery Plan을 단순히 부족한 수량을 생산하겠다는 목표로 이해하지 않았습니다. 실제로 실행 가능한 생산계획이어야 의미가 있기 때문입니다.
예를 들어 특정 Style의 Printing에서 16,000장이 계획보다 늦어졌다면, 남은 Working Days 동안 현재 Capacity로 처리할 수 있는 수량을 먼저 계산해야 합니다.
그다음 추가 작업시간이나 설비 배정이 가능한지, 다른 Style의 생산일정에 어떤 영향을 주는지, QC와 Packing이 늘어난 물량을 처리할 수 있는지 확인해야 합니다.
공장 담당자가 추가 생산을 약속하더라도 그 계획이 다른 공정과 연결되지 않으면 실제 출고 수량은 예상만큼 늘어나지 않을 수 있습니다.
Recovery Plan에는 최소한 문제가 발생한 Style과 Color, 부족한 수량, 수정된 일별 목표, 담당 공정, 필요한 자재 및 승인사항, 예상 완료일이 포함되는 것이 좋습니다.
또한 수정된 계획이 실제로 진행되고 있는지 다음 Daily Report에서 확인해야 합니다.
계획만 수정하고 Actual을 다시 점검하지 않는다면 Recovery Plan은 실행 여부를 확인하기 어려운 문서가 될 수 있습니다.
14. 추가 Sewing Line을 배정하면 해결될까?
Sewing Capacity가 부족할 때 검토할 수 있는 방법 중 하나는 추가 Line을 배정하는 것입니다.
저 역시 생산 스케줄이 늦어지는 상황에서 공장 담당자와 Line Allocation을 협의해야 하는 경우가 있었습니다.
그러나 추가 Line을 확보하는 것만으로 모든 문제가 해결되지는 않습니다.
새로운 Line에서 해당 Style을 생산할 준비가 되어 있는지, 작업에 필요한 Machine과 인원이 확보되어 있는지, 원단과 Trims가 충분한지, Approved Sample과 Work Order가 정확하게 전달되었는지 확인해야 합니다.
또한 Line을 추가하면서 다른 Style의 생산을 중단하거나 뒤로 미루어야 한다면, 그 영향까지 함께 검토해야 합니다.
특히 Line을 옮기거나 새로운 Style을 투입할 때는 초기 생산품의 SPEC을 확인하는 과정이 중요합니다.
생산량을 회복하려다가 품질 문제가 발생하면 오히려 전체 일정이 더 늦어질 수 있기 때문입니다.
따라서 추가 Line 배정은 단순히 인원을 늘리는 결정이 아니라 자재, 품질, 생산일정, 다음 공정의 Capacity를 함께 고려해야 하는 조정 작업이라고 생각합니다.
15. 공장에 생산량을 늘려 달라고 요청하기 전에 확인할 것
생산이 늦어지면 공장에 생산량을 늘려 달라고 요청하고 싶어집니다. 하지만 생산관리 업무에서는 무엇을 얼마나 늘려야 하는지 구체적으로 정리하는 것이 중요했습니다.
예를 들어 하루 생산량이 8,000장인 공정에 12,000장을 생산해 달라고 요청하려면, 현재 생산량이 8,000장에 머무르는 이유부터 확인해야 합니다.
설비가 최대 Capacity로 운영되고 있다면 추가 작업시간이나 설비가 필요할 수 있습니다. 반면 자재 공급이 불안정해 작업이 자주 중단되는 상황이라면 자재 문제를 해결하는 것이 우선일 수 있습니다.
또한 생산량을 늘리면서 Buyer가 승인한 품질기준을 유지할 수 있는지도 확인해야 합니다.
제가 생산관리에서 중요하게 생각했던 것은 공장에 무리한 목표를 제시하는 것보다, 공장 담당자와 실제 가능한 수량과 일정을 확인하고 그 내용을 Buyer Delivery Requirement에 연결하는 것이었습니다.
물론 생산현장에서는 항상 원하는 답을 얻을 수 있는 것은 아닙니다. 설비와 인원이 제한되어 있고 다른 오더도 동시에 진행되고 있기 때문입니다.
이런 상황에서는 생산량 증가가 가능한 부분과 불가능한 부분을 구분하고, 필요한 경우 Buyer와 일정이나 출고 방법을 협의할 수 있도록 정확한 정보를 준비해야 했습니다.
16. Buyer에게 지연 상황을 설명할 때 필요한 정보
Production Bottleneck을 발견했더라도 모든 지연을 공장 내부에서 해결할 수 있는 것은 아닙니다.
예상했던 Recovery Plan으로도 Buyer의 Delivery Date를 맞추기 어렵다고 판단되면, 관련 담당자들과 상황을 공유하고 Buyer와 필요한 협의를 진행해야 할 수 있습니다.
이때 단순히 생산이 늦어지고 있다고 설명하는 것보다 현재 완료 수량과 남은 수량, 지연 원인, 수정된 예상 일정, 가능한 대응방안을 구체적으로 정리하는 것이 중요합니다.
예를 들어 Sewing 완료 수량은 충분하지만 Printing에서 지연이 발생하고 있다면, Printing의 현재 완료 수량과 남은 작업량, 수정된 예상 완료일, 이후 QC와 Packing에 필요한 시간을 함께 확인해야 합니다.
이렇게 해야 Buyer에게 설명하는 일정이 실제 생산조건에 근거한 정보가 될 수 있습니다.
제가 바이어 대응 업무에서 중요하게 생각했던 것은 문제가 발생했다는 사실 자체보다 그 문제를 얼마나 정확하게 파악하고 실행 가능한 대응방안을 제시할 수 있는가였습니다.
확인되지 않은 생산량이나 완료일을 약속하면 이후 더 큰 문제가 생길 수 있기 때문에, 공장과 확인한 정보를 바탕으로 신중하게 일정을 설명해야 했습니다.
17. Partial Shipment가 해결책이 될 수 있을까?
생산 지연이 발생했을 때 모든 수량을 한 번에 출고하기 어려운 상황이라면 Partial Shipment를 검토해야 하는 경우도 있습니다.
하지만 Partial Shipment가 언제나 가능한 것은 아닙니다. Buyer의 출고 조건, Style·Color·Size별 수량, 물류 일정, 추가 비용 등에 따라 판단이 달라질 수 있습니다.
예를 들어 총 100,000장 중 80,000장이 Packing까지 완료되었더라도 Buyer가 특정 Size Breakdown을 요구한다면 단순히 80,000장을 먼저 출고하는 것이 적절하지 않을 수 있습니다.
또한 일부 수량을 먼저 해상으로 출고하고 나머지를 항공으로 보내는 방식은 추가 운송비용이 발생할 수 있습니다.
제가 담당했던 업무에서도 부족한 수량을 보충하기 위한 Make-up Shipment나 항공 운송을 검토해야 하는 상황이 있었습니다.
그러나 이런 방법은 생산 지연을 근본적으로 해결하는 조치라기보다 이미 발생한 문제의 영향을 줄이기 위한 대응일 수 있습니다.
따라서 Partial Shipment를 검토할 때는 Buyer의 사전 승인 여부와 실제 출고 가능한 수량, 추가 비용, 납
작성자 정보 | TEE STEPS
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 담당했습니다. 바이어 대응부터 Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping까지 Full Package Production 전반을 경험했습니다. TEE STEPS에서는 실제 생산현장에서 경험하고 배운 내용을 바탕으로 티셔츠 생산 과정, Cost 관리, 생산 스케줄, 품질관리와 현장에서 발생하는 다양한 문제와 해결 경험을 기록합니다.
의류정보 안내
TEE STEPS의 콘텐츠는 작성자가 25년 넘게 Garment/T-Shirt Production Management 업무를 담당하며 실제 생산현장에서 경험하고 배운 내용을 바탕으로 작성합니다. 본문에서 소개하는 생산관리 방법과 업무과정은 작성자가 Buyer 대응, Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping 등 Full Package Production을 관리하면서 직접 경험하거나 사용했던 실무방식을 중심으로 정리한 것입니다. 본문에 사용되는 Production Quantity, Cost, Capacity, Lead Time, Loss 등의 수치와 사례는 생산관리 과정과 개념을 이해하기 쉽게 설명하기 위한 예시이며, 특정 Buyer, Brand, Factory 또는 회사의 실제 생산자료나 기밀정보를 공개한 것이 아닙니다. 실제 생산조건과 관리방법은 Buyer, Style, Fabric, Factory, 생산설비, Order Quantity 및 생산환경에 따라 달라질 수 있으므로 실제 업무에서는 해당 Buyer의 최신 PO, Tech Pack, Approved Sample, Artwork, Packing Instruction과 회사 및 Factory의 공식 Production Information을 우선하여 확인하시기 바랍니다.
