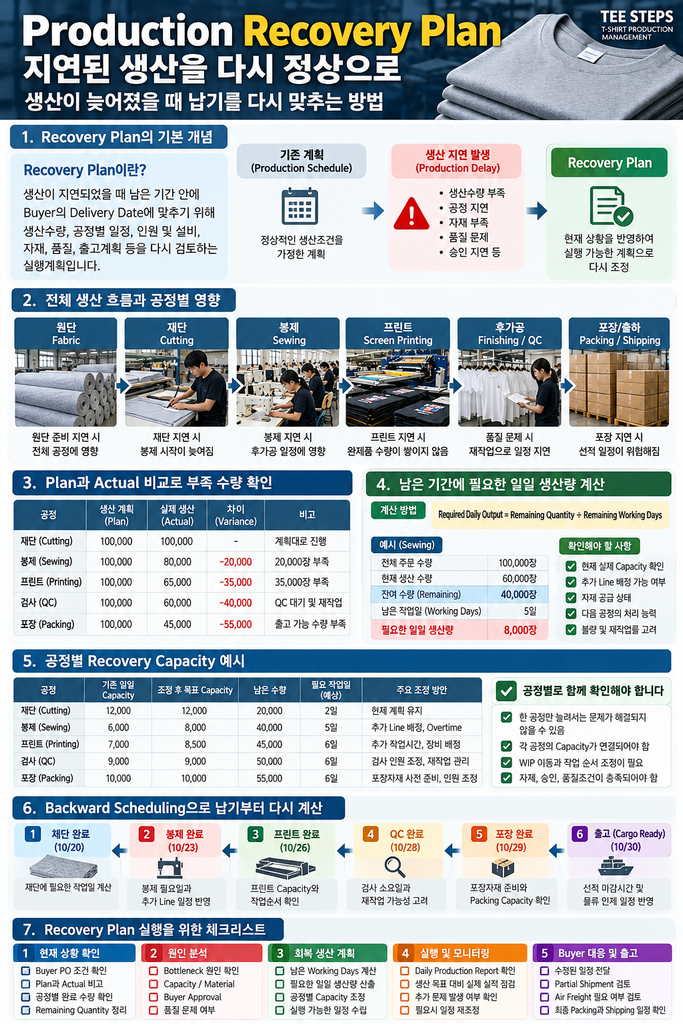

Recovery Plan은 어떻게 세울까? 생산이 늦어졌을 때 납기를 다시 맞추는 방법
티셔츠 생산관리 업무를 하면서 가장 긴장되는 순간은 생산이 계획보다 늦어지고 있다는 사실을 확인했을 때였습니다. Buyer와 약속한 Delivery Date는 정해져 있는데 Cutting, Sewing, Screen Printing, QC 또는 Packing 중 어느 한 공정에서 생산이 지연되면 남은 공정의 일정까지 영향을 받을 수 있기 때문입니다.
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 하면서 저는 생산 지연이 발생했을 때 단순히 공장에 생산량을 늘려 달라고 요청하는 것만으로는 문제가 해결되지 않는다는 점을 경험했습니다. 실제로 중요한 것은 현재 생산이 얼마나 늦어졌는지 정확하게 확인하고, 남은 작업일 동안 어느 공정에서 얼마의 수량을 생산해야 하는지 계산한 뒤, 공장이 실행할 수 있는 계획으로 다시 정리하는 일이었습니다.
이렇게 지연된 생산을 회복하기 위해 수립하는 계획을 일반적으로 Production Recovery Plan이라고 부릅니다.
Recovery Plan은 단순히 부족한 생산수량을 채우기 위한 계획이 아닙니다. Buyer가 요구한 Style, Color, Size별 수량을 정해진 날짜에 출고할 수 있는지 확인하고, 필요한 경우 생산라인과 작업순서를 조정하며, 추가 비용과 품질 문제까지 함께 검토하는 과정입니다.
이번 글에서는 생산 지연이 발생했을 때 제가 중요하게 생각했던 확인 순서와 판단 기준을 바탕으로, Recovery Plan을 어떻게 수립하고 Daily Production Report를 통해 실제 진행 상황을 관리할 수 있는지 설명하겠습니다.

1. Recovery Plan이란 무엇이며 왜 필요할까?
Production Recovery Plan은 기존 Production Schedule에서 발생한 지연을 회복하기 위해 생산수량, 공정별 작업일정, 인원 및 설비 배정, 자재 공급, 품질관리, 출고계획 등을 다시 검토하는 실행계획입니다.
처음 작성한 Production Schedule이 정상적인 생산조건을 가정한 계획이라면, Recovery Plan은 실제로 발생한 문제를 반영하여 남은 시간 안에 무엇을 할 수 있는지 다시 계산하는 계획이라고 볼 수 있습니다.
예를 들어 Sewing Line에서 하루 10,000장을 생산하기로 계획했지만 실제 생산량이 7,000장에 머물렀다면 하루에 3,000장의 차이가 발생합니다. 이런 상황이 3일 동안 계속되었다면 단순 계산으로 계획 대비 9,000장이 부족해집니다.
하지만 부족한 9,000장을 남은 기간에 나누어 생산하면 된다고 판단해서는 안 됩니다. Sewing에서 추가 생산한 제품을 Screen Printing과 QC, Packing에서도 처리할 수 있는지 확인해야 하기 때문입니다.
제가 생산관리 업무에서 중요하게 생각했던 것은 생산량을 회복하는 것과 실제 출고 가능한 수량을 회복하는 것은 다르다는 점이었습니다.
Recovery Plan은 Sewing의 생산량을 늘리는 데서 끝나는 것이 아니라, 최종적으로 Buyer의 Delivery Requirement를 충족할 수 있는지 확인하는 계획이어야 합니다.
2. Recovery Plan을 만들기 전에 가장 먼저 확인할 것
생산 지연이 보고되면 가장 먼저 확인해야 할 것은 현재 상황을 정확하게 보여주는 자료입니다.
제가 우선적으로 확인했던 자료는 Buyer PO, Production Schedule, Daily Production Report, 공정별 완료 수량과 Remaining Quantity였습니다.
Buyer PO에서는 Style Number, Color, Size Breakdown, Order Quantity, Delivery Date, Ship To 및 Packing Instruction 등을 다시 확인해야 합니다.
그다음 Production Schedule에서 현재 시점까지 완료되어야 하는 수량과 실제 완료된 수량을 비교합니다.
이때 중요한 것은 Sewing이나 Printing처럼 중간 공정의 완료 수량만 보는 것이 아니라, 각 공정별 수량을 구분하는 것입니다.
Cutting 완료 수량, Sewing 완료 수량, Printing 완료 수량, QC Good Quantity, Packing 완료 수량은 서로 다른 의미를 갖습니다.
예를 들어 Sewing이 80,000장을 완료했더라도 Printing 완료 수량이 60,000장이고 Packing 완료 수량이 45,000장이라면 실제 출고 준비가 완료된 수량은 Sewing 완료 수량과 같지 않습니다.
따라서 Recovery Plan의 출발점은 현재 공장에 몇 장이 있는가가 아니라, 각 공정에서 몇 장이 완료되었고 실제로 몇 장을 출고할 수 있는가를 확인하는 것입니다.
3. Plan과 Actual의 차이를 어떻게 계산할까?
Recovery Plan을 세우려면 생산계획과 실제 생산량의 차이를 숫자로 확인해야 합니다.
가장 기본적인 방법은 계획 수량에서 실제 완료 수량을 빼는 것입니다.
Production Variance = Planned Quantity − Actual Quantity
예를 들어 특정 Style의 누적 Sewing 계획이 50,000장인데 실제 Sewing 완료 수량이 42,000장이라면 계획 대비 부족한 수량은 8,000장입니다.
그러나 이 8,000장은 Sewing 공정의 누적 계획 차이일 뿐, 오더 전체의 남은 수량이나 최종 출고 부족 수량과 동일한 것은 아닙니다.
이 차이를 구분하는 것이 중요합니다.
생산관리에서는 다음 세 가지 숫자를 따로 확인하는 것이 도움이 됩니다.
첫 번째는 Order Remaining Quantity입니다. Buyer가 주문한 전체 수량에서 출고 완료되었거나 출고 가능한 것으로 확정된 수량을 기준에 맞게 차감하여 관리하는 남은 수량입니다.
두 번째는 Production Variance입니다. 특정 시점까지의 생산계획과 실제 생산실적의 차이입니다.
세 번째는 Shipment Shortage입니다. Buyer의 출고 요구조건에 비해 실제 출고 가능한 수량이 부족한 부분입니다.
이 세 숫자를 혼동하면 Recovery Plan의 목표를 잘못 설정할 수 있습니다.
4. 지연된 원인을 확인하지 않으면 Recovery Plan도 실패할 수 있다
생산량이 부족하다는 사실을 확인한 다음에는 왜 부족해졌는지 파악해야 합니다.
이전 글에서 설명한 Production Bottleneck 분석이 바로 이 단계에서 필요합니다.
Sewing Capacity가 부족한 상황과 Sewing에 투입할 원단이나 부자재가 부족한 상황은 해결방법이 다릅니다.
Capacity 문제라면 추가 Sewing Line이나 작업시간 조정을 검토할 수 있지만, Material Shortage가 원인이라면 자재 공급을 해결하기 전에는 생산량 증가를 기대하기 어렵습니다.
또한 Buyer Approval이 완료되지 않은 상황에서 생산을 서두르는 것은 승인조건을 위반하거나 재작업 위험을 높일 수 있습니다.
제가 생산관리 업무에서 중요하게 생각했던 것은 공장 담당자가 설명하는 지연 원인을 Daily Report와 실제 작업상황에 연결해 확인하는 일이었습니다.
단순히 생산이 늦어졌다는 보고를 받는 것보다, 어느 Style과 Color에서 어떤 문제가 발생했고 언제부터 영향을 주었는지 확인해야 대응방안을 정할 수 있습니다.
Recovery Plan을 세울 때는 원인 해결과 부족 수량 회복을 함께 계획해야 합니다.
원인이 해결되지 않은 상태에서 새로운 생산목표만 높이면 계획과 실제 실적의 차이가 다시 커질 수 있습니다.
5. 남은 Working Days를 정확하게 계산해야 한다
Recovery Plan을 수립할 때 제가 중요하게 생각했던 요소 중 하나는 Remaining Working Days였습니다.
Buyer의 Delivery Date까지 10일이 남았다고 해서 실제 생산에 사용할 수 있는 시간이 10일인 것은 아닙니다.
공장 휴무일, 설비 점검, QC와 Packing에 필요한 시간, 물류 인계 및 Shipping 관련 마감시간 등을 고려해야 합니다.
특히 Buyer가 요구하는 날짜가 Factory Completion Date인지, Cargo Ready Date인지, 실제 선적일인지, 지정 장소의 납품일인지에 따라 생산 완료 목표일이 달라질 수 있습니다.
예를 들어 Buyer의 출고 관련 마감까지 10일이 남았지만 QC와 Packing, 물류 인계에 3일이 필요하다면 앞선 생산공정에서 사용할 수 있는 시간은 그보다 짧아집니다.
또한 공정은 반드시 모든 수량을 한꺼번에 완료한 뒤 다음 공정으로 넘어가는 것은 아닙니다. 실제로는 Cutting, Sewing, Printing, QC, Packing이 일정 부분 겹쳐서 진행될 수 있습니다.
따라서 Working Days를 계산할 때는 공정별 작업 가능일과 서로 겹쳐 진행할 수 있는 구간을 함께 확인해야 합니다.
달력에 남은 날짜와 실제로 회복 생산에 사용할 수 있는 작업일은 다릅니다.
6. 하루에 몇 장을 추가 생산해야 할까?
Recovery Plan을 이해하기 위해 가상의 예시를 살펴보겠습니다.
100,000장의 티셔츠 오더가 있고, 현재까지 Sewing을 완료한 수량이 60,000장이라고 가정하겠습니다.
따라서 Sewing에서 추가로 완료해야 할 수량은 40,000장입니다.
남은 Sewing 작업일이 5일이라면 필요한 평균 일일 생산량은 다음과 같습니다.
Required Daily Output = Remaining Sewing Quantity ÷ Remaining Sewing Working Days
40,000장 ÷ 5일 = 하루 8,000장
현재 Sewing의 실제 안정적인 생산량이 하루 6,000장이라면 하루 2,000장 수준의 추가 Capacity를 확보하거나 다른 실행 가능한 일정 조정이 필요합니다.
여기서 주의해야 할 점은 하루 8,000장이라는 숫자가 곧바로 실현 가능한 목표가 되는 것은 아니라는 사실입니다.
추가 Line을 확보할 수 있는지, 작업자와 Machine이 준비되어 있는지, Fabric과 Trims가 충분한지, 이후 Printing과 QC에서 처리할 수 있는지 확인해야 합니다.
또한 최종 출고 수량을 계산할 때는 불량과 재작업, 검사 결과, Packing 조건 등을 고려해야 하므로 Sewing 완료 수량이 그대로 출고 수량이 된다고 가정해서는 안 됩니다.
이 예시는 계산 원리를 설명하기 위한 것으로 실제 Buyer나 Factory의 생산자료가 아닙니다.
7. 공정별 Recovery Capacity를 함께 확인해야 한다
Sewing에서 부족한 수량을 회복하더라도 다음 공정에서 물량을 처리하지 못하면 전체 납기는 여전히 늦어질 수 있습니다.
따라서 Recovery Plan을 세울 때는 Cutting, Sewing, Screen Printing, QC, Packing의 처리 능력을 함께 확인해야 합니다.
다음은 설명을 위한 가상의 하루 처리 가능 수량입니다.
| 공정 | 기존 Capacity | 조정 후 목표 |
|---|---|---|
| Cutting | 12,000장 | 12,000장 |
| Sewing | 6,000장 | 8,000장 |
| Screen Printing | 7,000장 | 8,500장 |
| QC | 9,000장 | 9,000장 |
| Packing | 10,000장 | 10,000장 |
이 예시에서 Sewing을 하루 8,000장으로 늘리더라도 Printing이 하루 7,000장만 처리한다면 Printing 앞에 WIP가 증가할 수 있습니다.
따라서 Printing의 작업 가능 시간을 조정하거나 추가 Capacity를 확보할 수 있는지 함께 검토해야 합니다.
하지만 각 공정의 하루 Capacity가 모두 충분하더라도 남은 작업일과 공정 간 이동 시점이 맞지 않으면 Shipping Date를 지키지 못할 수 있습니다.
그래서 Recovery Plan에서는 각 공정의 수량뿐 아니라 언제 완료되고 다음 공정으로 넘어가는지까지 확인해야 합니다.
8. Backward Scheduling으로 납기부터 다시 계산한다
생산 지연이 발생하면 기존 Production Schedule을 그대로 유지하기 어려울 수 있습니다.
이때 유용한 방법 중 하나가 Buyer의 Delivery Requirement에서 거꾸로 일정을 계산하는 Backward Scheduling입니다.
먼저 Buyer가 요구하는 Shipping 관련 마감일을 확인합니다.
그다음 Packing 완료일, QC 완료일, Printing 완료일, Sewing 완료일, Cutting 완료일을 역순으로 검토합니다.
예를 들어 Cargo Ready Date가 10월 30일이고, Packing과 물류 인계에 필요한 시간을 고려했을 때 Packing 완료 목표가 10월 29일이라면, QC를 통과한 제품이 그보다 앞서 충분히 준비되어야 합니다.
그러나 실제 생산에서는 모든 공정이 완전히 분리되어 순서대로만 진행되지 않습니다.
일부 수량은 먼저 QC와 Packing으로 넘어갈 수 있고, 나머지 수량은 계속 Sewing이나 Printing을 진행할 수 있습니다.
따라서 Backward Scheduling은 단순히 공정별 소요일을 더하거나 빼는 계산이 아니라, 공정 간 인계 가능한 수량과 시간을 반영해야 합니다.
제가 중요하게 생각했던 것은 최종 Shipping Date를 기준으로 각 공정이 언제까지 어떤 수량을 확보해야 하는지 명확하게 만드는 것이었습니다.
9. Style과 Color별로 Recovery Plan을 나누어야 하는 이유
여러 Style과 Color가 포함된 오더에서는 전체 생산수량만으로 Recovery Plan을 세우면 문제가 생길 수 있습니다.
예를 들어 전체 오더가 100,000장이고 Packing 완료 수량이 80,000장이라고 하더라도 특정 Color나 Size가 부족하면 Buyer의 출고 요구조건을 충족하지 못할 수 있습니다.
또한 Style마다 Sewing 난이도나 Printing 조건이 다를 수 있으므로 같은 일일 Capacity를 적용하기 어렵습니다.
따라서 Recovery Plan을 작성할 때는 가능하면 Style, Color, Size별 Remaining Quantity와 필요한 완료일을 구분해야 합니다.
특히 특정 Color의 Fabric이 부족하거나 특정 Style의 Artwork Approval이 늦어졌다면 해당 제품의 생산 가능일을 별도로 관리해야 합니다.
제가 담당했던 Full Package Production 업무에서는 Buyer PO의 Style Number와 Color, Size Breakdown이 생산관리의 기본 기준이었습니다.
Recovery Plan에서도 이 기준을 유지해야 실제 생산수량과 Buyer의 요구조건을 정확하게 연결할 수 있습니다.
전체 수량이 맞는 것과 Buyer가 요구한 구성대로 출고할 수 있는 것은 서로 다른 문제입니다.
10. 추가 Sewing Line을 배정할 때 확인할 사항
Sewing Capacity 부족은 생산 지연의 대표적인 원인 중 하나입니다.
이때 추가 Sewing Line을 배정하는 방법을 검토할 수 있지만, Line을 늘리는 결정에는 여러 조건이 따라옵니다.
먼저 해당 Line에서 작업할 Style의 난이도와 필요한 Machine, 작업자 숙련도, 작업 가능 시간을 확인해야 합니다.
그다음 Approved Sample, Tech Pack, Work Order가 정확하게 전달되었는지 점검해야 합니다.
Fabric과 Trims가 준비되어 있지 않으면 Line을 확보해도 작업을 시작하지 못할 수 있습니다.
또한 새로운 Line에서 생산을 시작할 때는 초기 제품의 SPEC을 확인하는 과정이 중요합니다.
생산 지연을 회복하기 위해 작업속도를 높이다가 품질 문제가 발생하면 재작업으로 인해 일정이 더 늦어질 수 있기 때문입니다.
제가 생산관리 업무에서 중요하게 생각했던 것은 공장 담당자와 실제 실행 가능한 Line Allocation을 협의하고, 그 결과를 Daily Production Report로 확인하는 것이었습니다.
추가 Line 배정은 Recovery Plan의 한 가지 방법일 뿐이며, 다른 Style의 생산일정에 미치는 영향도 함께 고려해야 합니다.
11. Screen Printing이 늦어졌을 때 Recovery Plan
Screen Printing이 포함된 티셔츠 오더에서는 Printing이 전체 생산 흐름을 제한하는 상황이 발생할 수 있습니다.
Sewing 완료품이 충분히 준비되어 있어도 Printing에서 작업이 지연되면 QC와 Packing으로 넘어갈 수 있는 수량이 부족해집니다.
이때는 먼저 Artwork와 Print Sample Approval이 완료되었는지 확인해야 합니다.
또한 Printing Placement, Regular Size와 Extended Size의 인쇄 조건, 필요한 장비와 작업시간이 준비되어 있는지 점검해야 합니다.
저는 Printing 기술자가 아니라 Production Management 담당자로서 Artwork와 Sample Approval, 생산일정, 작업수량, 공정 간 인계 등을 관리했습니다.
따라서 Printing에서 지연이 발생하면 전문 기술자와 공장 담당자의 설명을 바탕으로 작업 가능 수량과 완료 예상일을 확인하고, 전체 Recovery Plan에 반영하는 것이 중요했습니다.
예를 들어 Printing에서 하루 7,000장을 처리하고 있지만 남은 일정상 하루 9,000장이 필요하다면, 추가 작업시간이나 장비 배정, 작업순서 조정이 가능한지 검토해야 합니다.
다만 이러한 조정은 승인된 Printing 품질과 작업조건을 유지하는 범위에서 이루어져야 합니다.
12. 자재 부족으로 생산이 늦어졌다면?
Production Delay의 원인이 항상 작업인원이나 설비 Capacity에 있는 것은 아닙니다.
Fabric, Thread, Label, Trims, Packing Material 등이 부족하면 생산라인이 정상적으로 운영되지 못할 수 있습니다.
이때 Recovery Plan은 생산량 증가보다 Material Availability 확인에서 시작해야 합니다.
예를 들어 특정 Color의 Fabric이 부족하다면 부족 수량이 정확히 얼마인지, 추가 원단을 언제 공급받을 수 있는지, Knitting과 Dyeing에 필요한 시간이 얼마인지 확인해야 합니다.
또한 Fabric의 Color, Weight, Width, Shrinkage, Torque 등 Buyer와 합의한 품질조건을 충족하는지도 중요합니다.
납기를 맞추기 위해 승인되지 않은 원단을 임의로 사용하면 이후 더 큰 품질 문제가 발생할 수 있습니다.
제가 원사와 원단 소요량 계산을 중요하게 생각했던 이유도 여기에 있습니다.
초기 Yarn Consumption과 Fabric Requirement 계산에서 오류가 발생하면 생산 후반에 Material Shortage가 나타날 수 있고, 이를 해결하기 위해 추가 생산과 운송비용이 발생할 수 있기 때문입니다.
Recovery Plan에서는 자재의 부족 수량과 공급 가능일을 생산계획에 정확하게 연결해야 합니다.
13. QC 문제로 생산이 늦어졌을 때
Sewing과 Printing이 계획대로 완료되더라도 QC에서 문제가 발견되면 Packing 가능한 Good Quantity가 줄어들 수 있습니다.
이때는 QC Report를 통해 어떤 품질 문제가 발생했고 어느 Style과 Lot에 영향을 주는지 확인해야 합니다.
봉제 불량, SPEC 차이, 원단 결함, 오염, Print Placement 문제 등 원인에 따라 대응방안이 달라질 수 있습니다.
제가 중요하게 생각했던 것은 검사 완료 수량과 실제 합격 수량을 구분하는 것이었습니다.
검사가 끝난 제품이라고 해서 모두 Packing으로 넘어갈 수 있는 것은 아니기 때문입니다.
Recovery Plan에는 재작업이 필요한 수량과 예상 소요시간, 재검사 일정, 실제 Good Quantity 확보 목표를 반영해야 합니다.
특히 품질 문제가 반복되고 있다면 추가 검사인원 배정만으로는 문제가 해결되지 않을 수 있습니다.
앞선 생산공정에서 발생하는 불량 원인을 줄이는 조치가 함께 필요합니다.
Buyer가 승인한 SPEC과 품질기준을 유지하는 것은 납기를 맞추는 것만큼 중요합니다.
Recovery Plan은 Quality를 희생해서 Delivery를 맞추는 계획이 되어서는 안 됩니다.
14. Packing과 Shipping 일정은 별도로 관리해야 한다
Recovery Plan에서 Sewing이나 Printing 완료일에만 집중하면 실제 출고일을 놓칠 수 있습니다.
Packing에서는 Polybag, Carton, Size별 Packing Quantity, Shipping Mark, Label 등 Buyer가 요구한 조건을 충족해야 합니다.
또한 최종 Invoice와 Packing List, 물류 인계에 필요한 정보도 준비되어야 합니다.
제가 관리했던 업무에서는 Packing 완료 수량과 실제 Shipping 가능한 수량을 구분하는 것이 중요했습니다.
예를 들어 QC를 통과한 제품이 20,000장 있더라도 Carton이 부족하거나 Packing Instruction이 확정되지 않았다면 즉시 출고할 수 없습니다.
따라서 Recovery Plan에는 Packing Material의 준비 상태와 Packing Capacity, 출고 관련 마감시간을 함께 반영해야 합니다.
특히 Ocean Shipment의 경우 선적 일정과 물류 마감조건에 따라 생산 완료 후에도 필요한 준비시간이 달라질 수 있습니다.
생산 완료일이 아니라 실제 출고 가능일을 기준으로 Recovery Plan을 검토해야 합니다.
15. Partial Shipment는 언제 검토할까?
Recovery Plan을 실행하더라도 전체 오더를 원래 Delivery Requirement에 맞추기 어려운 상황이 발생할 수 있습니다.
이때 검토할 수 있는 방법 중 하나가 Partial Shipment입니다.
Partial Shipment는 전체 오더를 한 번에 출고하지 않고 Buyer와 합의한 조건에 따라 일부 수량을 먼저 출고하는 방식입니다.
그러나 Buyer의 승인 없이 임의로 진행해서는 안 됩니다.
Style, Color, Size별 출고 수량과 Packing 조건, 납품 장소, 물류비용 등을 함께 검토해야 하기 때문입니다.
예를 들어 총 100,000장 중 85,000장이 출고 가능한 상태라면 85,000장을 먼저 출고하고 나머지를 추후 발송하는 방법을 Buyer와 협의할 수 있습니다.
하지만 특정 Size가 부족하거나 Buyer가 Complete Shipment를 요구한다면 Partial Shipment가 허용되지 않을 수 있습니다.
제가 중요하게 생각했던 것은 출고 가능한 수량을 정확하게 확인하고 Buyer에게 실행 가능한 선택지를 제시하는 것이었습니다.
Partial Shipment는 생산 지연을 없애는 방법이 아니라, 지연이 Buyer에게 미치는 영향을 줄이기 위한 대응방안 중 하나입니다.
16. Air Freight를 결정하기 전에 확인할 것
생산 지연으로 Ocean Shipment 일정에 맞추기 어려워지면 Air Freight를 검토해야 하는 상황이 발생할 수 있습니다.
하지만 항공 운송은 일반적으로 해상 운송보다 비용 부담이 클 수 있으므로 신중한 판단이 필요합니다.
특히 티셔츠처럼 대량으로 생산하는 제품은 운송방식의 변경이 오더의 Margin에 상당한 영향을 줄 수 있습니다.
제가 생산관리 업무에서 중요하게 생각했던 것은 추가 운송비용이 발생하는 이유와 책임, 실제 출고 가능한 수량, Buyer의 요구조건을 함께 확인하는 것이었습니다.
Air Freight를 선택하기 전에 실제로 항공 운송이 필요한 수량이 얼마인지 확인해야 합니다.
전체 오더를 항공으로 보내야 하는지, 일부 Make-up Quantity만 항공으로 보내면 되는지에 따라 비용 차이가 발생할 수 있습니다.
또한 항공 운송을 선택하더라도 제품이 Packing 완료 상태이고 필요한 서류와 물류조건을 충족해야 합니다.
따라서 Air Freight는 단순히 빠른 운송수단이라는 이유로 결정하기보다, 추가 비용과 납기 회복 효과를 비교한 뒤 관련 당사자의 승인 절차에 따라 검토해야 합니다.
17. Recovery Plan에서 Cost와 Margin을 함께 봐야 하는 이유
생산 지연이 발생하면 납기를 맞추는 것이 가장 시급한 목표가 될 수 있습니다.
하지만 Recovery Plan을 실행하면서 추가 Sewing Line, Overtime, Rework, Air Freight 등이 발생하면 초기 Costing에서 예상하지 못했던 비용이 늘어날 수 있습니다.
예를 들어 100,000장 오더에서 추가 비용이 장당 평균 $0.10 발생한다면 총 $10,000의 비용 증가가 발생합니다.
이 숫자는 설명을 위한 가상 예시입니다.
실제 추가 비용은 작업시간, 생산수량, 운송조건, 공장과 Buyer의 계약조건 등에 따라 달라질 수 있습니다.
제가 생산관리 업무에서 Cost를 중요하게 생각했던 이유는 Buyer와 합의한 Unit Price가 그대로인 상태에서 추가 비용이 발생하면 회사의 Margin이 줄어들 수 있기 때문입니다.
따라서 Recovery Plan을 검토할 때는 납기를 얼마나 회복할 수 있는지뿐 아니라, 어떤 방법이 추가 비용을 발생시키는지도 확인해야 합니다.
물론 모든 상황에서 비용을 최소화하는 것이 최우선은 아닙니다. Buyer와의 계약상 의무와 품질조건, 장기적인 거래관계 등을 함께 고려해야 합니다.
중요한 것은 Delivery를 회복하기 위한 결정이 Cost와 Margin에 어떤 영향을 주는지 알고 판단하는 것입니다.
18. Buyer에게 Recovery Plan을 설명하는 방법
생산 지연이 Buyer의 Delivery Requirement에 영향을 줄 가능성이 있다면 관련 담당자들과 신속하게 정보를 공유하고 필요한 협의를 진행해야 합니다.
이때 단순히 공장에서 생산이 늦어지고 있다고 설명하는 것만으로는 충분하지 않을 수 있습니다.
현재 완료 수량, Remaining Quantity, 지연 원인, 수정된 Production Schedule, 예상 Shipping 가능일, 필요한 Buyer Approval 등을 정리해야 합니다.
특히 Buyer에게 설명하는 일정은 공장 담당자와 확인한 실행 가능한 계획을 기준으로 해야 합니다.
예를 들어 추가 Sewing Line을 배정하기로 했다는 이유만으로 전체 오더가 반드시 예정일에 완료된다고 약속해서는 안 됩니다.
Printing, QC, Packing, Shipping까지 연결되는 실제 일정이 확인되어야 하기 때문입니다.
제가 Buyer Communication에서 중요하게 생각했던 것은 문제를 숨기거나 막연하게 낙관적인 일정을 전달하는 것보다, 확인된 사실과 가능한 대응방안을 명확하게 설명하는 것이었습니다.
또한 Buyer의 승인이나 결정이 필요한 사항은 관련 조건을 구체적으로 정리해 협의해야 합니다.
Recovery Plan의 신뢰성은 좋은 문구보다 실제 생산자료와 실행 가능성에서 나온다고 생각합니다.
19. Recovery Plan을 숫자로 작성하는 실무 예시
다음은 Recovery Plan의 구조를 이해하기 위한 가상 사례입니다.
특정 티셔츠 오더의 Sewing 잔여 수량이 40,000장이고, 남은 Sewing 작업일이 5일이라고 가정하겠습니다.
현재 안정적인 Sewing Capacity는 하루 6,000장이며, 추가 Line을 배정하면 하루 8,000장까지 생산할 수 있다고 공장 담당자와 확인한 상황입니다.
| 항목 | 기존 계획 | Recovery Plan |
|---|---|---|
| Remaining Sewing Quantity | 40,000장 | 40,000장 |
| Remaining Working Days | 5일 | 5일 |
| Daily Sewing Capacity | 6,000장 | 8,000장 |
| 5일간 생산 가능 수량 | 30,000장 | 40,000장 |
| 예상 Sewing 부족 수량 | 10,000장 | 0장 |
이 계산에서는 추가 Line을 확보하면 Sewing의 남은 수량을 처리할 수 있습니다.
그러나 이것만으로 Buyer Delivery Date를 지킬 수 있다고 결론 내릴 수는 없습니다.
Printing, QC, Packing의 실제 Capacity와 작업일정, 공정 간 WIP 인계, 품질 통과 수량, 물류 마감시간을 함께 확인해야 합니다.
특히 기존 WIP가 얼마나 확보되어 있는지에 따라 다음 공정의 작업 가능일이 달라질 수 있습니다.
따라서 위 표는 Sewing 단계의 수량 회복 가능성만 보여주는 예시이며, 전체 출고 일정의 회복을 보장하는 계산은 아닙니다.
20. Recovery Plan을 실행할 때 Daily Report가 중요한 이유
Recovery Plan을 작성했다고 해서 생산 지연 문제가 해결되는 것은 아닙니다.
실제 생산현장에서 수정된 계획이 실행되고 있는지 매일 확인해야 합니다.
이때 Daily Production Report가 중요한 역할을 합니다.
예를 들어 Recovery Plan에서 Sewing 목표를 하루 8,000장으로 설정했지만 첫날 Actual이 7,000장이라면 다시 1,000장의 차이가 발생합니다.
이 차이가 일시적인 문제인지, 추가 Line의 Capacity가 예상보다 낮은 것인지, 자재 공급이나 품질 문제 때문인지 확인해야 합니다.
그리고 다음 날의 Recovery Plan에 필요한 조정을 반영해야 합니다.
제가 중요하게 생각했던 것은 Recovery Plan을 고정된 약속으로 보는 것이 아니라, 실제 생산실적에 따라 계속 검토해야 하는 관리계획으로 이해하는 것이었습니다.
특히 Recovery Plan의 목표가 여러 날 연속 달성되지 않는다면 최초 가정했던 Capacity나 Working Days가 현실적인지 다시 확인해야 합니다.
Recovery Plan은 작성보다 실행 확인이 더 중요합니다.
21. Recovery Plan에서 반드시 확인할 체크리스트
생산 지연이 발생했을 때는 다음 항목을 정리하면 Recovery Plan의 실행 가능성을 검토하는 데 도움이 됩니다.
| 확인 항목 | 점검 내용 |
|---|---|
| Buyer PO | Style, Color, Size, Quantity, Delivery |
| Current Status | 공정별 Actual과 Good Quantity |
| Production Variance | Plan 대비 부족 수량 |
| Bottleneck | 생산을 제한하는 실제 원인 |
| Remaining Working Days | 공정별 사용 가능한 작업일 |
| Material Availability | Fabric, Trims, Packing Material |
| Buyer Approval | Sample, Artwork, 기타 필수 승인 |
| Recovery Capacity | 추가 Line, 작업시간, 설비 가능 여부 |
| Quality Control | 재작업 및 검사 일정 |
| Packing & Shipping | 출고 가능한 수량과 물류 마감 |
| Additional Cost | Overtime, Rework, Freight |
| Buyer Communication | 협의와 승인이 필요한 사항 |
| Daily Follow-up | 수정 목표 대비 실제 실적 |
이 체크리스트는 모든 Factory에 동일하게 적용되는 공식 기준이 아니라, 생산관리 업무에서 중요한 확인사항을 정리한 것입니다.
각 회사의 생산방식과 Buyer의 요구조건에 맞게 필요한 항목을 추가하거나 조정할 수 있습니다.
22. Recovery Plan에서 피해야 할 실수
Recovery Plan을 세울 때 가장 피해야 할 것은 실제 생산조건을 확인하지 않은 채 목표 수량만 높이는 일입니다.
공장에 하루 10,000장을 생산해 달라고 요청하는 것은 어렵지 않지만, 현재 Capacity가 7,000장이라면 그 차이를 어떻게 해결할지 구체적인 방법이 필요합니다.
또 다른 실수는 Sewing이나 Printing처럼 특정 공정의 생산량만 확인하고 전체 Shipping Schedule을 검토하지 않는 것입니다.
Sewing에서 부족한 수량을 회복하더라도 Packing과 Shipping이 늦어지면 Buyer Delivery Requirement를 충족하지 못할 수 있습니다.
품질 문제를 무시하는 것도 위험합니다.
생산량을 늘리기 위해 승인된 SPEC이나 QC 기준을 소홀히 하면 이후 Rework와 Claim으로 더 큰 비용이 발생할 수 있습니다.
또한 Recovery Plan을 Buyer에게 설명하면서 아직 확인되지 않은 생산완료일을 확정적으로 전달하는 것도 피해야 합니다.
제가 중요하게 생각했던 것은 계획이 보기 좋게 작성되었는지가 아니라, 실제로 실행 가능한 조건이 준비되어 있는지였습니다.
현실적인 Recovery Plan은 희망하는 숫자가 아니라 확인된 생산조건에서 시작해야 합니다.
23. 25년 생산관리 경험에서 배운 Recovery Plan의 핵심
미국 의류업계에서 오랜 기간 Production Management 업무를 하면서 생산 지연은 언제든 발생할 수 있다는 점을 경험했습니다.
Buyer의 Order Quantity가 변경되거나 Fabric 공급이 늦어지고, Sample Approval이 지연되거나 Sewing과 Printing에서 예상하지 못한 문제가 발생할 수 있습니다.
중요한 것은 문제가 발생했다는 사실보다 그 문제를 얼마나 빨리 파악하고 대응할 수 있는지였습니다.
저는 생산 지연이 발생했을 때 전체 오더의 상황을 먼저 확인하고, 공정별 부족 수량과 남은 작업일을 비교한 뒤, 공장 담당자와 실행 가능한 조정방안을 검토하는 것이 중요하다고 생각했습니다.
그 과정에서 Buyer와의 Communication 역시 중요한 역할을 했습니다.
공장 내부에서 해결할 수 있는 문제와 Buyer의 결정이 필요한 문제를 구분해야 했기 때문입니다.
또한 추가 생산과 운송비용이 발생하면 Cost와 Margin에도 영향을 줄 수 있으므로 단순히 납기를 맞추는 것만을 목표로 할 수는 없었습니다.
결국 Recovery Plan은 생산관리자가 공장과 Buyer 사이에서 Quantity, Quality, Delivery, Cost를 연결해 판단하는 업무라고 생각합니다.
마무리 — Recovery Plan은 생산량을 늘리는 계획이 아니라 납기를 회복하는 계획이다
Production Recovery Plan을 세우는 목적은 단순히 늦어진 생산량을 숫자로 채우는 것이 아닙니다.
현재 생산상황을 정확하게 확인하고, Bottleneck의 원인을 파악하며, 남은 Working Days와 공정별 Capacity를 바탕으로 실제 출고 가능한 계획을 다시 만드는 것입니다.
그 과정에서는 Sewing과 Printing의 생산량뿐 아니라 QC Good Quantity, Packing 완료 수량, Buyer Approval, Material Availability, Shipping Schedule까지 함께 확인해야 합니다.
제가 25년 넘게 의류 생산관리 업무를 하면서 중요하게 생각했던 것은 Cost, Quantity, Quality, Delivery를 균형 있게 관리하고 Margin을 보호하는 것이었습니다.
생산이 늦어졌을 때 공장에 무조건 더 빨리 만들어 달라고 요청하는 것보다, 어디에서 얼마의 수량이 부족하고 어떤 조건을 바꾸면 납기를 회복할 수 있는지 정확하게 판단하는 것이 중요했습니다.
Recovery Plan은 생산 지연이 발생한 뒤에 작성하는 문서이지만, 그 실행 결과는 Buyer와의 신뢰와 회사의 수익성에까지 영향을 줄 수 있습니다.
그래서 저는 좋은 Recovery Plan이란 가장 높은 생산목표를 제시하는 계획이 아니라, 현장에서 실행할 수 있고 Buyer에게 설명할 수 있으며 최종 Shipping까지 연결되는 계획이라고 생각합니다.
작성자 정보 | TEE STEPS
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 담당했습니다. 바이어 대응부터 Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping까지 Full Package Production 전반을 경험했습니다. TEE STEPS에서는 실제 생산현장에서 경험하고 배운 내용을 바탕으로 티셔츠 생산 과정, Cost 관리, 생산 스케줄, 품질관리와 현장에서 발생하는 다양한 문제와 해결 경험을 기록합니다.
의류정보 안내
TEE STEPS의 콘텐츠는 작성자가 25년 넘게 Garment/T-Shirt Production Management 업무를 담당하며 실제 생산현장에서 경험하고 배운 내용을 바탕으로 작성합니다. 본문에서 소개하는 생산관리 방법과 업무과정은 작성자가 Buyer 대응, Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping 등 Full Package Production을 관리하면서 직접 경험하거나 사용했던 실무방식을 중심으로 정리한 것입니다. 본문에 사용되는 Production Quantity, Cost, Capacity, Lead Time, Loss 등의 수치와 사례는 생산관리 과정과 개념을 이해하기 쉽게 설명하기 위한 예시이며, 특정 Buyer, Brand, Factory 또는 회사의 실제 생산자료나 기밀정보를 공개한 것이 아닙니다. 실제 생산조건과 관리방법은 Buyer, Style, Fabric, Factory, 생산설비, Order Quantity 및 생산환경에 따라 달라질 수 있으므로 실제 업무에서는 해당 Buyer의 최신 PO, Tech Pack, Approved Sample, Artwork, Packing Instruction과 회사 및 Factory의 공식 Production Information을 우선하여 확인하시기 바랍니다.
