TEE STEPS TEE STEPS
25년 의류 생산관리 경험으로 풀어보는 티셔츠 생산 이야기

의류 생산에서 문제가 생기면 바이어에게 어떻게 말할까? 25년 동안 배운 Buyer Communication

읽는 시간 약 32분

Production Coordinator에게 Buyer Communication이 중요했던 이유

25년 넘게 Garment/T-Shirt Production Management 업무를 하면서 제가 자신 있게 할 수 있었던 분야를 꼽는다면 Cost 관리, Production Schedule 그리고 Buyer Communication입니다.

처음 Production Coordinator 업무를 시작했을 때는 생산관리라고 하면 공장에 작업지시를 하고 제품을 제시간에 만들어 출고하는 일이 가장 중요하다고 생각할 수도 있었습니다.

하지만 실제 업무를 오래 하면서 생각이 달라졌습니다.

생산은 계획대로만 진행되지 않았습니다.

Costing할 때와 PO 조건이 달라질 때도 있었고, Fabric이나 Sample이 예상보다 늦어질 수도 있었습니다. Sewing Production이 계획수량에 미치지 못할 수도 있고 Quality 문제가 발견될 수도 있었습니다.

이런 상황에서 Production Coordinator는 Factory만 관리해서는 안 됩니다.

Buyer에게 설명해야 할 일이 생깁니다.

그런데 Buyer에게 문제를 전달하는 것은 단순히 이메일 한 통 보내는 일이 아니었습니다.

무슨 문제가 발생했는지 정확하게 알고, Production에 어떤 영향을 주는지 판단하고, 가능한 해결방법을 준비한 뒤 Buyer와 협의하는 일이었습니다.

제가 경험한 Buyer Communication은 바로 이런 업무였습니다.

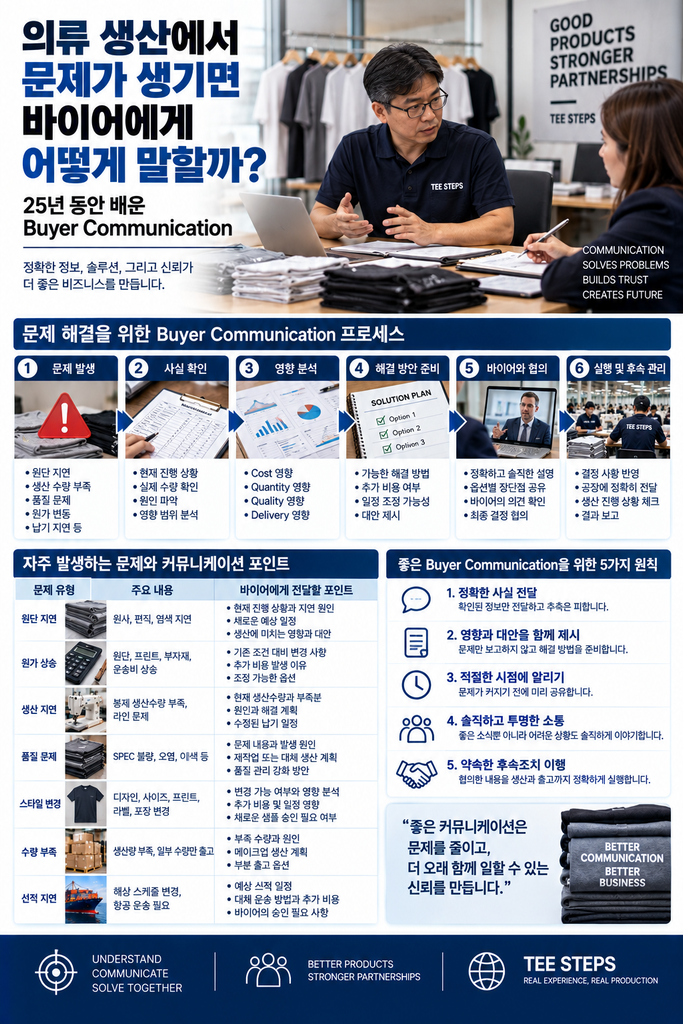

Buyer Communication in Garment Production

1. 좋은 소식을 전달하는 것보다 문제가 생겼을 때의 대응이 중요했습니다

Production이 계획대로 진행될 때 Buyer Communication은 비교적 어렵지 않습니다.

Sample을 발송했습니다.

Fabric이 준비되었습니다.

Production이 시작되었습니다.

예정대로 Shipment가 가능합니다.

이런 내용을 전달하면 됩니다.

하지만 Production Coordinator의 능력이 더 필요한 순간은 문제가 생겼을 때였습니다.

Buyer가 요청했던 조건과 실제 PO가 다릅니다.

Cost가 올라갑니다.

Fabric Production이 늦어집니다.

Sewing Capacity가 예상보다 부족합니다.

Quality Issue가 발생합니다.

Delivery에 영향을 줄 가능성이 생깁니다.

이럴 때 Buyer에게 단순히 “문제가 생겼습니다”라고 알려주는 것으로는 부족했습니다.

Buyer가 다음 질문을 하기 때문입니다.

왜 문제가 생겼습니까?

얼마나 영향을 줍니까?

어떻게 해결할 수 있습니까?

Delivery는 지킬 수 있습니까?

Production Coordinator는 이 질문에 답할 준비가 되어 있어야 했습니다.


2. Buyer에게 연락하기 전에 먼저 사실을 확인했습니다

문제가 발생했을 때 제가 중요하게 생각했던 것은 Fact를 먼저 확인하는 것이었습니다.

예를 들어 Sewing Factory에서 Production이 늦고 있다고 연락이 왔다고 하겠습니다.

바로 Buyer에게 “Production이 늦습니다”라고 말하기 전에 확인할 것이 있습니다.

현재까지 실제 생산수량은 얼마인가?

Plan 대비 얼마나 부족한가?

왜 부족한가?

현재 Capacity는 얼마인가?

추가 Line을 사용할 수 있는가?

남은 Quantity는 얼마인가?

현재 속도라면 언제 완료되는가?

Printing과 QC, Packing까지 고려해도 Delivery가 가능한가?

이런 정보를 먼저 확인해야 했습니다.

상황을 정확히 모르면서 Buyer에게 먼저 문제를 전달하면 오히려 더 많은 질문과 혼란을 만들 수 있습니다.

그래서 저는 Problem → Fact Check → Impact → Solution → Buyer Communication 순서로 생각하려고 했습니다.


3. Buyer에게는 문제가 아니라 ‘정확한 상황’을 전달해야 했습니다

“Factory가 늦습니다.”

이 문장은 상황을 충분히 설명하지 못합니다.

어느 정도 늦었는지 알 수 없습니다.

왜 늦었는지도 모릅니다.

Delivery에 영향이 있는지도 알 수 없습니다.

제가 Buyer와 Communication할 때 중요하게 생각했던 것은 가능한 한 구체적으로 설명하는 것이었습니다.

예를 들어 현재 Production Quantity가 계획보다 부족하다면 그 사실을 확인합니다.

그리고 Factory와 어떤 조치를 하고 있는지 설명할 수 있어야 합니다.

추가 Line을 투입하는지,

Production Plan을 조정하는지,

다른 공정의 Schedule을 조정할 수 있는지,

현재 예상되는 완료시점은 언제인지,

이런 내용을 함께 전달해야 Buyer도 상황을 판단할 수 있습니다.


4. 나쁜 소식을 숨긴다고 문제가 없어지는 것은 아니었습니다

Production을 관리하다 보면 Buyer에게 좋지 않은 내용을 알려야 할 때가 있습니다.

이때 가장 위험한 방법 중 하나는 문제가 해결되기를 기다리면서 Buyer에게 알리지 않는 것입니다.

“며칠 지나면 Factory가 따라잡겠지.”

“아직 Delivery까지 시간이 있으니까 괜찮겠지.”

이런 생각을 할 수도 있습니다.

실제로 하루 정도의 Production Gap이 다음 날 회복되는 경우도 있습니다.

따라서 작은 차이가 생길 때마다 Buyer에게 모두 보고할 필요는 없습니다.

하지만 Delivery나 Cost, Quality에 의미 있는 영향을 줄 가능성이 커졌다면 이야기가 달라집니다.

문제를 너무 늦게 알리면 Buyer에게도 선택할 시간이 없어집니다.

문제의 크기를 판단하고 필요한 시점에 정확하게 알리는 것이 중요했습니다.


5. Costing과 PO 조건이 달라졌을 때 Buyer와 협의했습니다

Buyer Communication이 특히 중요했던 경우 중 하나가 Cost와 관련된 변경이었습니다.

Costing 단계에서 Buyer와 합의했던 조건을 기준으로 가격을 계산합니다.

그런데 실제 PO를 받은 뒤 조건이 달라지는 경우가 있었습니다.

Quantity가 달라질 수 있습니다.

Style Condition이 바뀔 수도 있습니다.

Print 조건이 변경될 수도 있습니다.

Packing Requirement가 달라질 수도 있습니다.

그 변경 때문에 추가 Cost가 발생한다면 Production Coordinator가 확인해야 합니다.

저는 이런 경우 Buyer에게 변경된 조건을 알리고 필요하면 Upcharge를 요청했습니다.


6. Upcharge를 요청하려면 이유를 설명할 수 있어야 했습니다

Buyer에게 “가격을 올려야 합니다”라고 말하는 것은 쉽지 않습니다.

Buyer 역시 Target Price와 Budget이 있기 때문입니다.

그래서 Upcharge를 요청하려면 왜 추가비용이 발생했는지 설명할 수 있어야 했습니다.

처음 Costing 조건과 무엇이 달라졌는가?

그 변경이 어느 공정에 영향을 주는가?

Fabric인가?

Sewing인가?

Printing인가?

Packing인가?

추가비용이 실제로 왜 필요한가?

이 내용을 알아야 Buyer와 대화할 수 있습니다.

제가 Costing과 Buyer Communication을 서로 분리된 업무라고 생각하지 않았던 이유입니다.

Cost를 모르면 가격이 바뀐 이유를 제대로 설명하기 어렵습니다.


7. Buyer가 Upcharge를 받아들이지 않는 경우도 있었습니다

Production에서는 우리가 계산한 대로 모든 협상이 끝나지 않습니다.

추가 Cost가 발생해 Buyer에게 Upcharge를 요청했지만 Buyer가 기존 가격을 유지해 달라고 하는 경우도 있었습니다.

그렇다고 Production Coordinator가 마음대로 가격을 결정할 수는 없습니다.

저는 이런 상황에서는 내부에 보고했습니다.

변경으로 인해 어느 정도의 Cost가 발생하는지,

Buyer의 입장은 무엇인지,

기존 가격으로 진행하면 어떤 영향이 있는지를 회사의 최종 결정권자가 판단할 수 있도록 전달해야 했습니다.

그리고 회사에서 기존 가격으로 진행하기로 결정하면 그 결정에 따라 Production을 진행했습니다.

이 경험을 통해 저는 Buyer Communication이 무조건 Buyer를 설득해서 내가 원하는 결과를 얻는 일이 아니라는 것도 배웠습니다.

때로는 서로 다른 조건 속에서 회사가 선택할 수 있도록 정확한 정보를 만드는 일이 더 중요했습니다.


8. 몇 센트의 차이도 설명 없이 넘어갈 수 없었던 이유

지난 Cost Management 글에서 한 장에 $0.05의 차이가 100,000pcs라면 단순 계산으로 $5,000이 된다는 예를 들었습니다.

300,000pcs라면 $15,000입니다.

그래서 몇 센트의 Cost Difference도 대량생산에서는 무시하기 어렵습니다.

Buyer 입장에서도 마찬가지입니다.

Factory가 $0.05를 올리면 Buyer의 전체 Purchase Amount도 커집니다.

그러므로 Buyer가 이유를 묻는 것은 자연스러운 일입니다.

Production Coordinator가 “Factory에서 가격을 올렸습니다”라고 전달하는 것만으로는 충분하지 않았습니다.

왜 올랐는지를 이해하고 설명해야 했습니다.


9. Buyer와 Factory 사이에는 서로 다른 관점이 있었습니다

Factory는 Production을 봅니다.

Buyer는 Product, Price, Sales와 Delivery를 봅니다.

Factory에서는 작은 변경도 추가 작업이라고 생각할 수 있습니다.

Buyer는 그 정도 변경은 기존 Price에 포함되어야 한다고 생각할 수도 있습니다.

Production Coordinator는 그 사이에 있었습니다.

Factory가 이야기하는 조건을 이해해야 합니다.

동시에 Buyer가 왜 그 요청을 하는지도 이해해야 합니다.

그리고 회사의 Cost와 Margin도 생각해야 합니다.

그래서 저는 Production Coordinator를 단순한 전달자라고 생각하지 않았습니다.

서로 다른 입장을 Production이라는 하나의 언어로 연결하는 역할에 가까웠습니다.


10. Style 변경 요청이 들어오면 Production 진행상태부터 확인했습니다

Buyer가 Style을 변경하고 싶다고 요청할 수 있습니다.

이때 중요한 것은 “가능합니다” 또는 “불가능합니다”를 바로 대답하는 것이 아니었습니다.

현재 Production이 어디까지 진행됐는지를 먼저 확인해야 했습니다.

아직 Fabric Production 전인가?

Fabric은 이미 생산됐는가?

Cutting을 시작했는가?

Sewing이 진행 중인가?

Screen Printing용 Artwork가 승인됐는가?

Packing Material은 이미 주문했는가?

같은 변경이라도 Production Stage에 따라 영향이 전혀 달라질 수 있습니다.

초기라면 비교적 쉽게 변경할 수 있지만 이미 Bulk Production이 진행된 뒤라면 Cost와 Delivery에 큰 영향을 줄 수 있습니다.


11. “가능합니다”라는 답에도 조건이 필요했습니다

Buyer에게 좋은 Service를 제공하고 싶으면 요청을 가능한 한 받아주고 싶은 마음이 생깁니다.

하지만 Production Coordinator가 확인 없이 “No Problem”이라고 대답하면 나중에 더 큰 문제가 될 수 있습니다.

변경 자체는 가능합니다.

하지만 추가 Cost가 필요할 수 있습니다.

Delivery가 며칠 늦어질 수 있습니다.

이미 생산한 Quantity에는 적용할 수 없을 수도 있습니다.

새로운 Sample Approval이 필요할 수도 있습니다.

따라서 좋은 Buyer Communication은 무조건 Yes라고 하는 것이 아니었습니다.

가능한 것과 그 조건을 정확하게 설명하는 것이었습니다.


12. Buyer의 요청을 Factory에 정확하게 전달하는 것도 중요했습니다

Buyer에게 받은 정보를 Production Team이나 Factory에 전달하는 과정에서도 오류가 생길 수 있습니다.

Color가 변경됩니다.

SPEC이 수정됩니다.

Artwork Placement가 달라집니다.

Packing Condition이 바뀝니다.

이런 내용은 작은 차이처럼 보여도 실제 Bulk Production에서는 중요합니다.

특히 이메일이나 Meeting에서 결정된 변경사항이 Work Instruction이나 Production 자료에 제대로 반영되지 않으면 이전 조건으로 생산될 위험이 있습니다.

그래서 Buyer Communication은 Buyer와 이야기하는 순간에 끝나는 것이 아니었습니다.

결정된 내용을 실제 Production에 정확하게 연결해야 Communication이 완성됩니다.


13. Artwork와 Placement도 Communication이 중요했습니다

Screen Printing 글에서 말씀드렸듯이 저는 Print Technician은 아니었습니다.

하지만 Production Coordinator로서 Artwork Approval Process를 관리했습니다.

Buyer의 Art File을 받아 Print Factory Sample Team으로 전달했습니다.

비슷한 Color의 Fabric에 Sample Print를 만들어 Buyer에게 보냈습니다.

Approval을 받은 뒤 SMS와 Bulk Production으로 연결했습니다.

이 과정에서 Artwork Placement도 중요했습니다.

예를 들어 Neckline에서 얼마나 내려오는지 확인해야 했습니다.

Regular Size와 Extended Size에서 Print Size가 달라지는 Style도 있었습니다.

이런 정보가 Buyer와 Factory 사이에서 잘못 전달되면 Bulk Production 문제가 될 수 있습니다.


14. Color와 Fabric 문제에서도 Buyer Approval이 필요했습니다

Fabric Color는 Buyer가 제공한 Original Color Swatch 또는 Pantone # 등을 기준으로 진행했습니다.

그리고 Lab Dip을 만들어 Buyer Approval을 받았습니다.

Production Coordinator가 자기 판단으로 “비슷하니까 괜찮습니다”라고 결정할 수 있는 부분이 아니었습니다.

Buyer가 요구하는 Color Standard가 있기 때문입니다.

이런 Approval Process에서도 Communication이 늦으면 Fabric Schedule에 영향을 줄 수 있습니다.

따라서 Buyer Communication은 단순한 Customer Service가 아니라 Production Schedule의 일부이기도 했습니다.


15. Sample은 Buyer와 Production을 연결하는 중요한 대화 수단이었습니다

Proto Sample, SZS/Fit Sample, SMS, PPS를 진행했던 경험을 이전 글에서 설명했습니다.

Sample은 말로 설명하기 어려운 부분을 실제 Garment로 확인하는 과정이었습니다.

Buyer가 원하는 Fit이 맞는지,

SPEC 수정이 필요한지,

Fabric과 Construction이 적절한지,

Artwork와 Placement가 맞는지,

Bulk Production 전에 확인할 문제가 없는지,

이런 내용을 Sample을 통해 확인할 수 있었습니다.

그래서 Sample Approval 역시 Buyer Communication의 한 형태라고 생각합니다.

말이나 이메일만으로 합의하는 것이 아니라 실제 제품을 통해 서로 같은 결과를 보고 있는지 확인하는 과정이었습니다.


16. Delivery 문제가 예상되면 먼저 현실적인 날짜를 계산했습니다

Production Delay가 발생했을 때 Buyer에게 가장 중요한 질문 중 하나는 Delivery입니다.

“언제 보낼 수 있습니까?”

이 질문에 답하기 위해서는 Factory에 단순히 “언제 끝나요?”라고 물어 답을 전달해서는 부족했습니다.

현재 Quantity를 확인합니다.

Daily Output을 봅니다.

남은 Quantity를 계산합니다.

추가 Capacity가 가능한지 확인합니다.

Printing, QC와 Packing에 필요한 시간도 봅니다.

Shipping Schedule까지 확인해야 합니다.

그런 다음 현실적인 날짜를 판단해야 했습니다.

Buyer에게 날짜를 말한다는 것은 새로운 약속을 하는 것이기 때문입니다.


17. 지킬 수 없는 날짜를 약속하는 것이 더 위험했습니다

Buyer가 Delivery를 빨리 요구하면 Production Coordinator도 압박을 받습니다.

이럴 때 가장 쉬운 답은 Buyer가 원하는 날짜를 일단 맞춰주겠다고 하는 것입니다.

하지만 실제 Production Capacity로 불가능하다면 며칠 뒤 다시 날짜를 변경해야 합니다.

그렇게 되면 Buyer의 신뢰가 더 떨어질 수 있습니다.

그래서 저는 Factory와 실제 Production 상황을 확인하고 가능한 날짜를 판단하는 것이 중요하다고 생각했습니다.

Buyer가 원하는 답과 현실적으로 가능한 답이 항상 같지는 않았습니다.

좋은 Communication은 듣기 좋은 답보다 지킬 수 있는 답을 주는 것이라고 배웠습니다.


18. 문제가 발생했을 때 해결책 하나만 있는 것은 아니었습니다

Production 문제에는 여러 해결방법이 있을 수 있습니다.

Sewing Capacity가 부족하다면 Line을 추가할 수 있는지 확인합니다.

Schedule을 조정할 수도 있습니다.

Main Quantity를 먼저 진행하고 나머지를 Makeup으로 처리해야 할 수도 있습니다.

Shipping 방법을 검토해야 하는 경우도 있습니다.

Buyer와 Partial Shipment 등을 협의해야 하는 상황도 있을 수 있습니다.

어떤 방법이 맞는지는 Order 상황에 따라 달라집니다.

따라서 Production Coordinator의 역할은 무조건 한 가지 해결책을 밀어붙이는 것이 아니었습니다.

가능한 Option을 확인하고 Cost, Quality와 Delivery 영향을 비교하는 것이 중요했습니다.


19. 문제를 해결하면서 다른 문제를 만들지 않아야 했습니다

Schedule이 늦었다고 Sewing Speed만 무리하게 높이면 Quality가 떨어질 수 있습니다.

Quantity가 부족하다고 QC를 줄이면 Buyer Claim 위험이 커질 수 있습니다.

Delivery를 맞추기 위해 Air Freight를 사용하면 Cost와 Margin에 영향을 줄 수 있습니다.

즉, 하나의 문제를 해결하려고 다른 문제를 만들 수 있습니다.

그래서 Buyer에게 Solution을 제안할 때도 Production 전체를 생각해야 했습니다.

TEE STEPS에서 계속 강조하고 있는

Cost + Quantity + Quality + Delivery → Margin

이라는 관계가 Buyer Communication에서도 그대로 적용됐습니다.


20. Buyer에게 문제의 원인을 무조건 Factory 탓으로 돌리지 않았습니다

Production에서 문제가 생기면 책임을 찾고 싶어집니다.

하지만 저는 먼저 사실을 확인해야 한다고 생각했습니다.

Fabric Factory가 늦었습니까?

Sewing Factory Capacity 문제입니까?

Buyer Approval이 늦었습니까?

우리 쪽 Work Instruction이 늦게 전달됐습니까?

변경된 자료가 Factory에 제대로 전달되지 않았습니까?

원인을 확인하지 않고 무조건 Factory를 탓하면 정확한 해결이 어렵습니다.

또 Buyer와 Factory 사이의 신뢰에도 좋지 않습니다.

Production Coordinator는 어느 한쪽 편에서 변명하는 사람이 아니라 실제 원인을 찾아 해결해야 하는 사람이라고 생각했습니다.


21. Buyer Meeting은 문제를 보고하는 자리만은 아니었습니다

제가 Buyer Meeting에서 했던 중요한 업무 중 하나는 새로운 Fabric이나 Print Technique을 제안하는 것이었습니다.

새로운 Order를 받기 위한 Product Development의 성격도 있었습니다.

동시에 이전 Production에서 문제가 있었던 부분을 어떻게 개선했는지 설명하는 자리이기도 했습니다.

이전 Order에서 어떤 문제가 있었는지,

왜 발생했는지,

다음 Production에서는 무엇을 개선했는지,

이런 내용을 Buyer와 이야기했습니다.

따라서 Buyer Communication은 문제가 발생했을 때만 하는 일이 아니었습니다.

다음 Production을 더 좋게 만들기 위한 Communication도 중요했습니다.


22. 이전 생산의 문제를 숨기기보다 개선점을 보여주는 것이 중요했습니다

모든 Production이 완벽할 수는 없습니다.

문제가 있었던 Production도 있습니다.

중요한 것은 같은 문제가 반복되지 않도록 하는 것입니다.

Buyer Meeting에서 이전 문제에 대한 Improvement를 이야기하는 것은 단순한 사과가 아니었습니다.

Production Process를 어떻게 바꿨는지,

Factory와 어떤 부분을 다시 확인했는지,

Quality Control을 어떻게 강화했는지,

Schedule Management에서 무엇을 바꿨는지,

이런 내용을 설명할 수 있어야 했습니다.

저는 이런 과정이 Buyer와 장기적으로 일하는 데 중요하다고 생각했습니다.


23. 이메일을 잘 쓰는 것보다 Production을 잘 아는 것이 먼저였습니다

Buyer Communication이라고 하면 영어 이메일 작성법부터 생각할 수 있습니다.

물론 명확하게 글을 쓰는 능력도 중요합니다.

하지만 제가 경험한 업무에서는 이메일 문장보다 먼저 필요한 것이 있었습니다.

Production Knowledge입니다.

Cost를 알아야 Cost Difference를 설명할 수 있습니다.

Fabric을 알아야 Fabric 문제를 설명할 수 있습니다.

Sample Process를 알아야 Approval이 왜 필요한지 이해할 수 있습니다.

Sewing Capacity를 알아야 Delivery Risk를 판단할 수 있습니다.

QC를 알아야 Quality Issue의 심각성을 이해할 수 있습니다.

Shipping을 알아야 Production Delay가 Delivery에 어떤 영향을 주는지 판단할 수 있습니다.

결국 Buyer Communication 능력의 바탕에는 Production 전체에 대한 이해가 있었습니다.


24. 숫자가 있으면 Communication이 더 명확해졌습니다

“Production이 많이 늦었습니다.”

“조금 부족합니다.”

“Cost가 많이 올랐습니다.”

이런 표현은 사람마다 다르게 이해할 수 있습니다.

그래서 저는 가능한 경우 숫자를 확인했습니다.

Plan Quantity는 얼마인가?

Actual Quantity는 얼마인가?

Balance는 얼마인가?

Daily Capacity는 얼마인가?

Cost Difference는 얼마인가?

Expected Completion Date는 언제인가?

이런 숫자가 있으면 상황을 더 명확하게 설명할 수 있습니다.

제가 Production Management에서 숫자를 중요하게 생각했던 또 하나의 이유입니다.


25. Buyer에게 연락하기 전에 내부 Communication도 중요했습니다

모든 문제를 Production Coordinator 혼자 결정할 수는 없습니다.

특히 Price와 Margin에 영향을 주는 중요한 결정은 회사 내부에서 확인해야 합니다.

Buyer가 Upcharge를 거절합니다.

기존 Price로 진행해야 할지 결정해야 합니다.

Air Freight가 필요할 가능성이 있습니다.

큰 Cost가 발생할 수 있습니다.

Delivery 변경을 Buyer와 협의해야 합니다.

이런 경우에는 내부 책임자와 상황을 공유하고 회사의 방향을 확인한 뒤 Buyer와 이야기해야 했습니다.

Buyer Communication을 잘하려면 Internal Communication도 잘되어야 했습니다.


26. 제가 Buyer Communication에서 중요하게 생각했던 순서

25년 동안 여러 상황을 경험하면서 제가 자연스럽게 사용하게 된 흐름을 정리하면 다음과 같습니다.

첫째, Fact를 확인합니다.

무슨 일이 발생했는지 정확하게 확인합니다.

둘째, Impact를 계산합니다.

Cost, Quantity, Quality와 Delivery 중 무엇에 영향을 주는지 봅니다.

셋째, Option을 찾습니다.

Factory와 해결 가능한 방법을 확인합니다.

넷째, 내부 결정이 필요한지 판단합니다.

Price나 Margin처럼 제가 단독으로 결정할 수 없는 문제는 보고합니다.

다섯째, Buyer에게 명확하게 설명합니다.

문제만 전달하는 것이 아니라 현재 상황과 해결방향을 함께 이야기합니다.

여섯째, 결정된 내용을 Production에 반영합니다.

Buyer와 합의한 내용이 실제 Factory와 Work Instruction에 적용됐는지 확인합니다.

저에게 Buyer Communication은 이 전체 과정이었습니다.


27. 신뢰는 문제가 없는 Production에서만 만들어지는 것이 아니었습니다

Buyer와 오랫동안 일하려면 문제가 전혀 없어야 한다고 생각할 수 있습니다.

물론 문제가 없는 것이 가장 좋습니다.

하지만 현실적인 Production에서는 예상하지 못한 일이 생길 수 있습니다.

그럴 때 Buyer가 보는 것은 문제 자체만이 아닐 수 있습니다.

얼마나 빨리 상황을 파악했는가.

정확한 정보를 제공했는가.

책임을 피하려고 하지 않았는가.

현실적인 해결방법을 찾았는가.

약속한 후속조치를 지켰는가.

저는 이런 과정이 Buyer와의 신뢰에 중요하다고 경험했습니다.


28. Buyer의 입장에서 한 번 더 생각해보는 것이 도움이 됐습니다

Production Coordinator는 매일 Factory와 Production 문제를 봅니다.

하지만 Buyer가 알고 싶은 것은 Factory 내부의 모든 세부사항이 아닐 수 있습니다.

Buyer 입장에서 중요한 질문을 생각해야 했습니다.

내가 주문한 제품의 Quality는 괜찮은가?

Quantity를 받을 수 있는가?

약속한 날짜에 받을 수 있는가?

Price가 바뀌는가?

문제가 있다면 해결되고 있는가?

그래서 Buyer에게 정보를 전달할 때는 Factory에서 받은 내용을 그대로 전달하는 것보다 Buyer가 판단하는 데 필요한 내용으로 정리하는 것이 중요했습니다.


29. Buyer Communication은 결국 회사의 Business를 지키는 일이었습니다

Production Coordinator가 Buyer와 이야기하는 이유는 단순히 Production Report를 전달하기 위해서가 아닙니다.

Buyer는 회사의 Customer입니다.

한 번의 Order만 보는 것이 아니라 다음 Order도 생각해야 합니다.

Cost를 무조건 양보하면 회사 Margin이 흔들릴 수 있습니다.

반대로 회사 입장만 고집하면 Buyer와 Business 관계가 어려워질 수 있습니다.

Production 문제를 숨기면 신뢰를 잃을 수 있습니다.

문제가 발생할 때마다 Buyer에게 책임을 넘겨도 관계가 좋아지기 어렵습니다.

그래서 Buyer Communication에는 항상 Production과 Business의 균형이 필요했습니다.


제가 25년 동안 Buyer를 상대하면서 배운 것

Production Coordinator로 일하면서 Buyer에게 가장 하고 싶지 않았던 말 중 하나는 이런 말이었습니다.

“몰랐습니다.”

Factory에서 이미 문제가 진행되고 있었는데 Production Coordinator가 모르고 있었다면 Buyer에게 설명할 방법이 많지 않습니다.

그래서 저는 문제가 생겼을 때 Buyer에게 어떻게 말할 것인가보다 먼저 내가 현재 Production을 얼마나 정확하게 알고 있는가가 중요하다고 생각했습니다.

Cost를 알아야 했습니다.

Quantity를 알아야 했습니다.

Quality를 알아야 했습니다.

Schedule을 알아야 했습니다.

Factory Capacity를 알아야 했습니다.

그리고 Shipping까지 생각해야 했습니다.

그래야 Buyer가 질문했을 때 정확하게 대답할 수 있었습니다.

25년 동안 제가 Buyer Communication에서 배운 핵심을 한 문장으로 정리한다면 다음과 같습니다.

문제만 보고하지 말고, 사실을 확인하고 영향과 해결방법을 함께 준비해서 이야기하자.

Buyer가 항상 제가 원하는 답을 주는 것은 아니었습니다.

Upcharge를 거절할 수도 있었습니다.

더 빠른 Delivery를 요구할 수도 있었습니다.

Style 변경을 요청할 수도 있었습니다.

하지만 Production Coordinator가 정확한 정보를 가지고 있다면 적어도 회사와 Buyer가 판단할 수 있는 기반을 만들 수 있습니다.

그리고 Buyer와 합의한 내용은 다시 Factory로 정확하게 전달되어야 합니다.

그래서 Buyer Communication은 이메일에서 시작해서 이메일에서 끝나는 업무가 아니었습니다.

Buyer → Production Coordinator → Factory → Production → QC → Shipping → Buyer

이 전체 흐름을 연결하는 일이었습니다.

제가 Cost와 Production Schedule뿐 아니라 Buyer Communication을 Production Coordinator의 가장 중요한 능력 중 하나로 생각하는 이유입니다.

다음 글에서는 Buyer Communication과 연결해서 Production에서 문제가 발생했을 때 실제로 어떤 순서로 해결했는지 더 깊게 다뤄보겠습니다. Fabric Shortage, Sewing Delay, Quality Issue, Quantity Shortage처럼 현장에서 발생하는 문제를 Production Coordinator가 어떻게 판단하고 우선순위를 정해야 하는지 25년 실무 경험을 중심으로 정리하겠습니다.


작성자 정보 | TEE STEPS
미국 의류업계에서 25년 넘게 Garment/T-Shirt Production Management 업무를 담당했습니다. 바이어 대응부터 Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping까지 Full Package Production 전반을 경험했습니다. TEE STEPS에서는 실제 생산현장에서 경험하고 배운 내용을 바탕으로 티셔츠 생산 과정, Cost 관리, 생산 스케줄, 품질관리와 현장에서 발생하는 다양한 문제와 해결 경험을 기록합니다.

의류정보 안내
TEE STEPS의 콘텐츠는 작성자가 25년 넘게 Garment/T-Shirt Production Management 업무를 담당하며 실제 생산현장에서 경험하고 배운 내용을 바탕으로 작성합니다. 본문에서 소개하는 생산관리 방법과 업무과정은 작성자가 Buyer 대응, Costing, PO 관리, 원사·원단 생산, Sample, Cutting, Sewing, Screen Printing, QC, Packing, Shipping 등 Full Package Production을 관리하면서 직접 경험하거나 사용했던 실무방식을 중심으로 정리한 것입니다. 본문에 사용되는 Production Quantity, Cost, Capacity, Lead Time, Loss 등의 수치와 사례는 생산관리 과정과 개념을 이해하기 쉽게 설명하기 위한 예시이며, 특정 Buyer, Brand, Factory 또는 회사의 실제 생산자료나 기밀정보를 공개한 것이 아닙니다. 실제 생산조건과 관리방법은 Buyer, Style, Fabric, Factory, 생산설비, Order Quantity 및 생산환경에 따라 달라질 수 있으므로 실제 업무에서는 해당 Buyer의 최신 PO, Tech Pack, Approved Sample, Artwork, Packing Instruction과 회사 및 Factory의 공식 Production Information을 우선하여 확인하시기 바랍니다.
